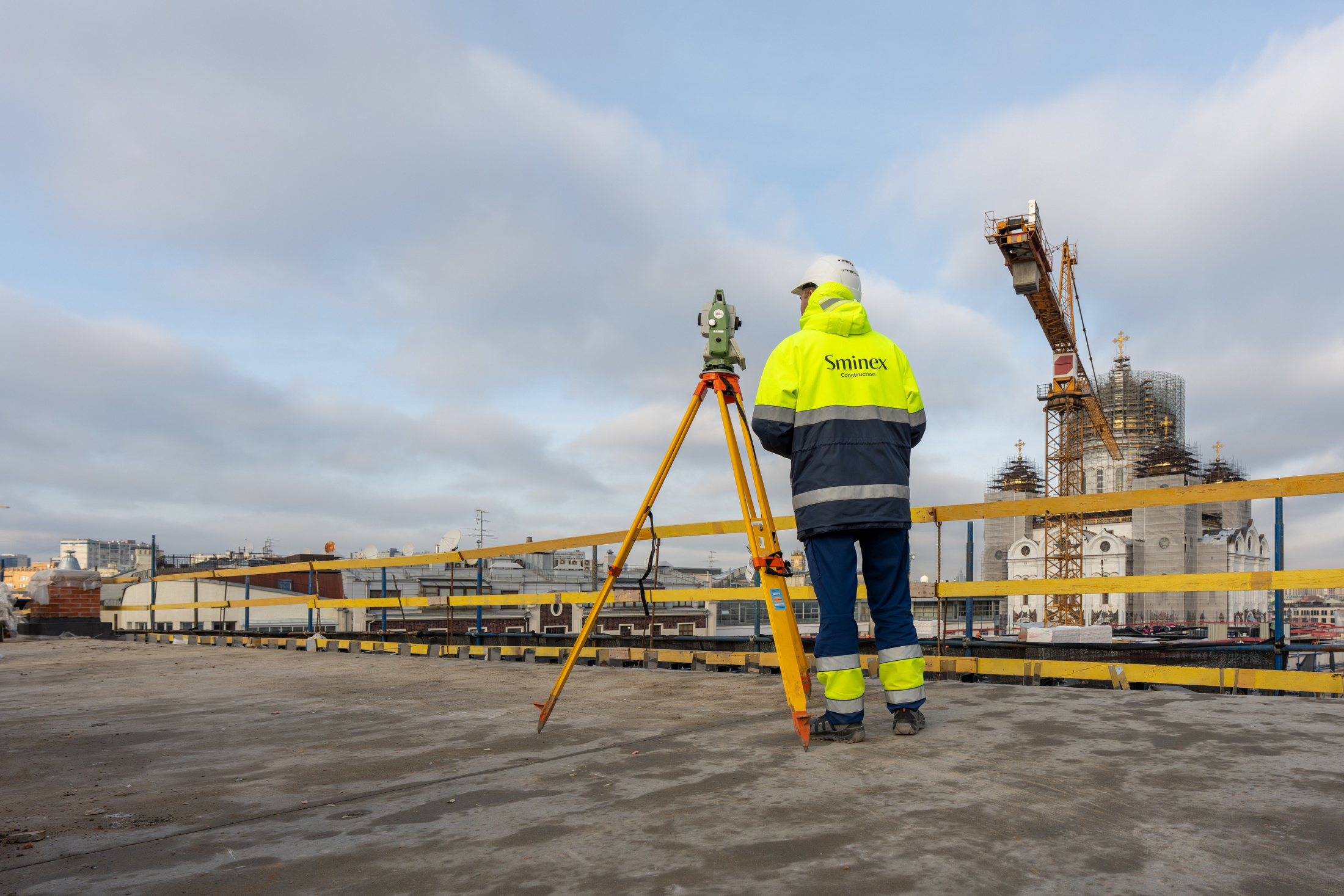

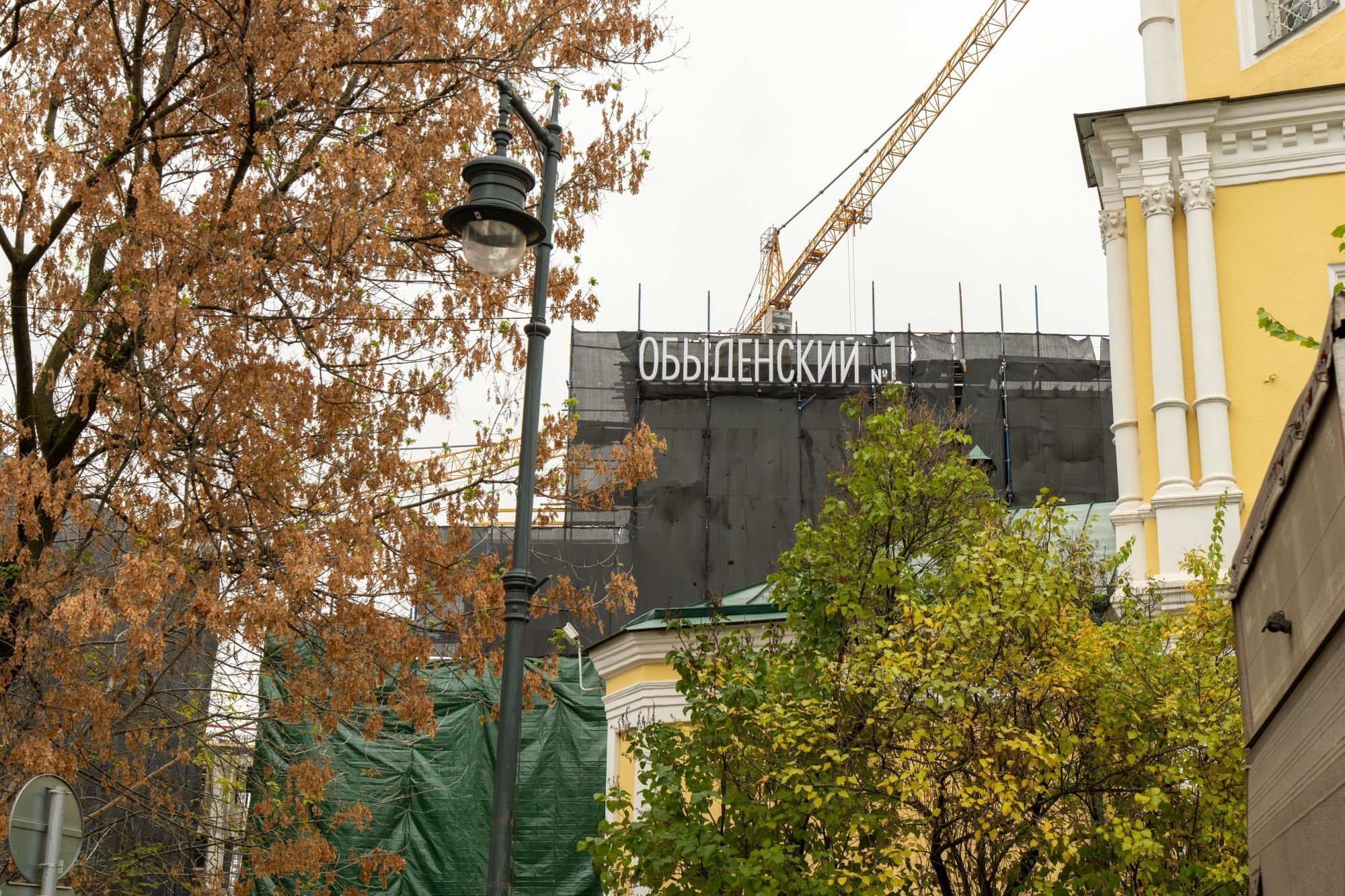

Q1 2026
End of construction
Ноябрь 2024

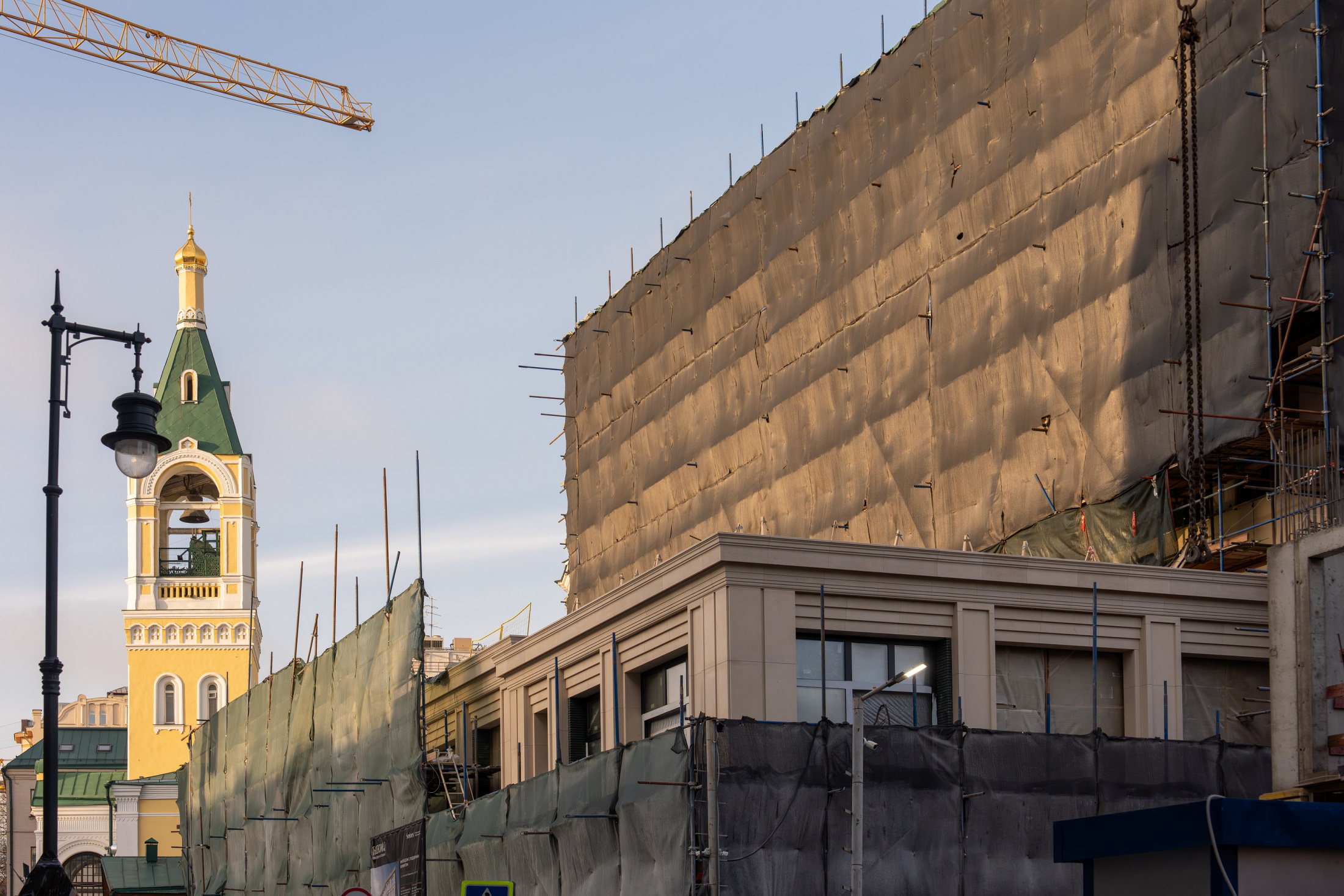

- Завершили подземный каркас дома.

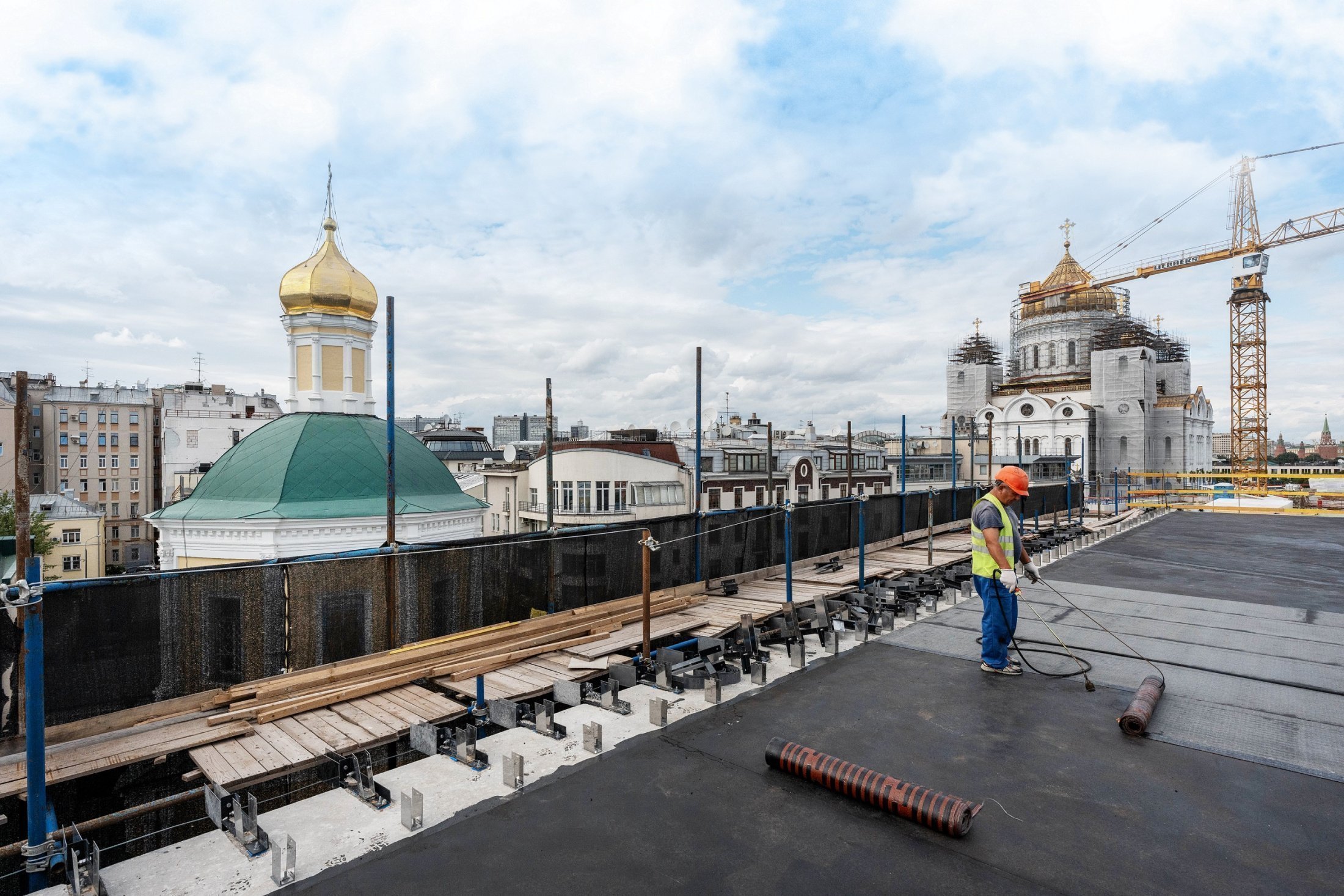

- Выполнили гидроизоляцию паркинга, приступили к гидроизоляции лобби.

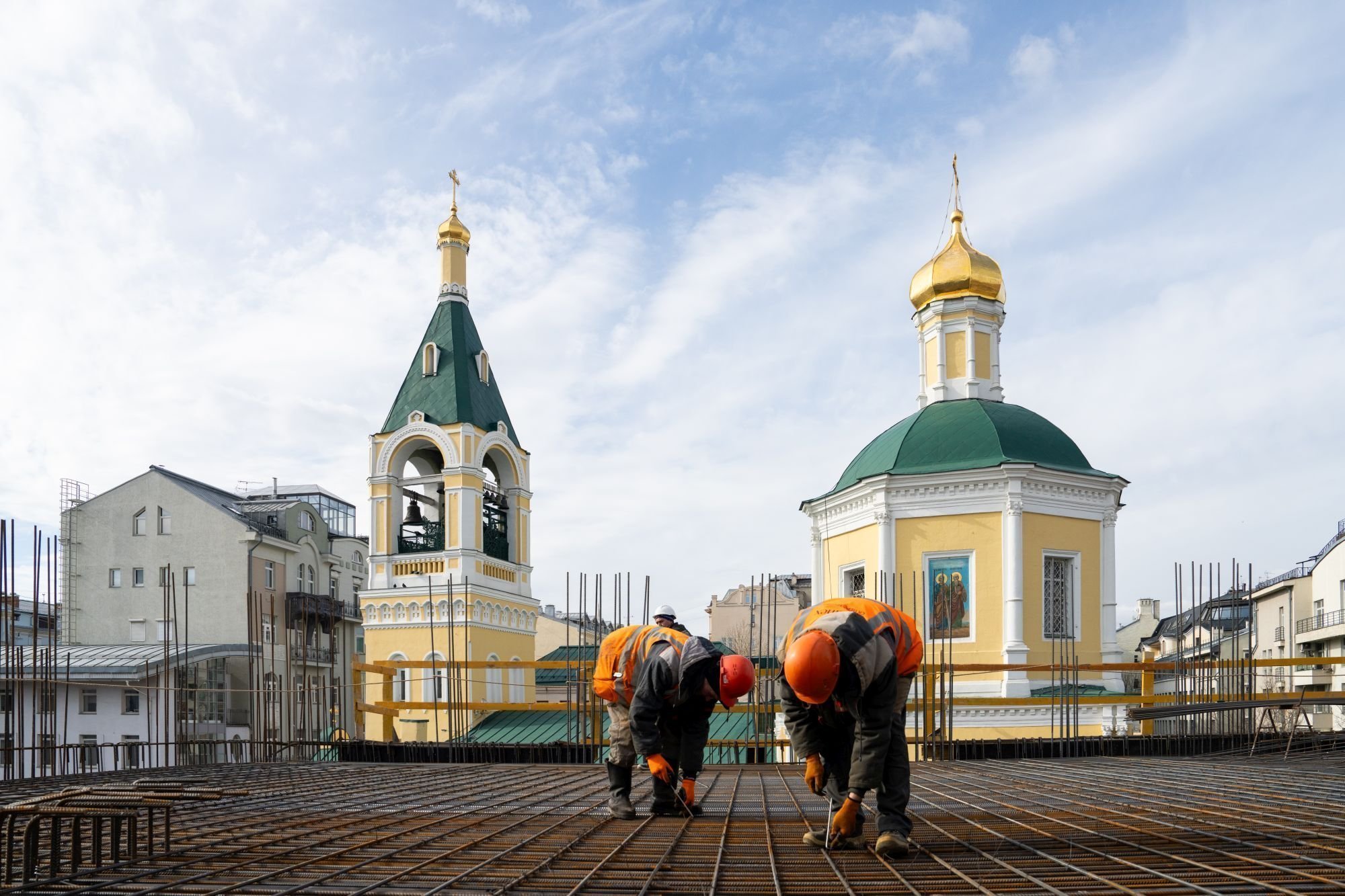

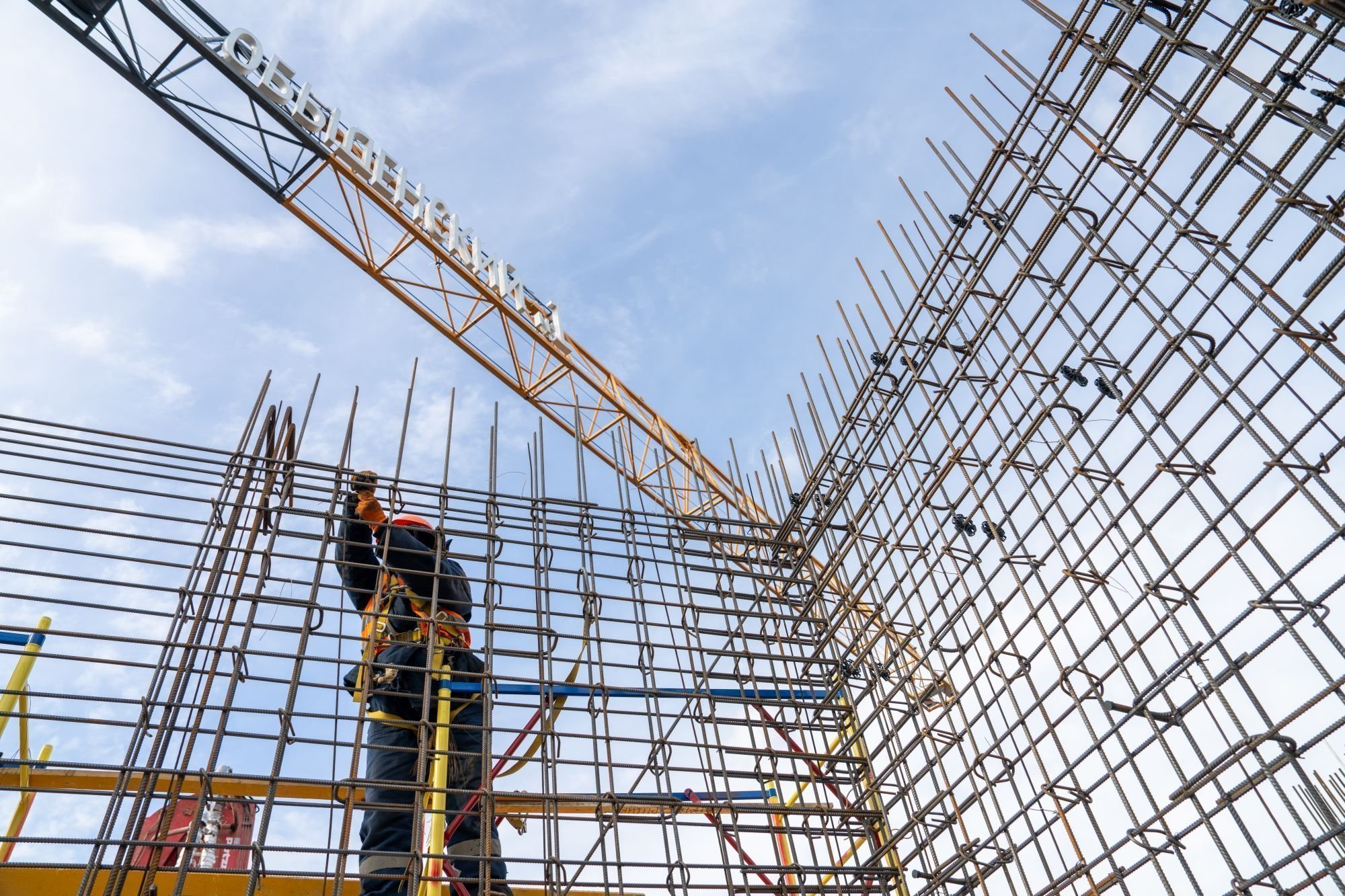

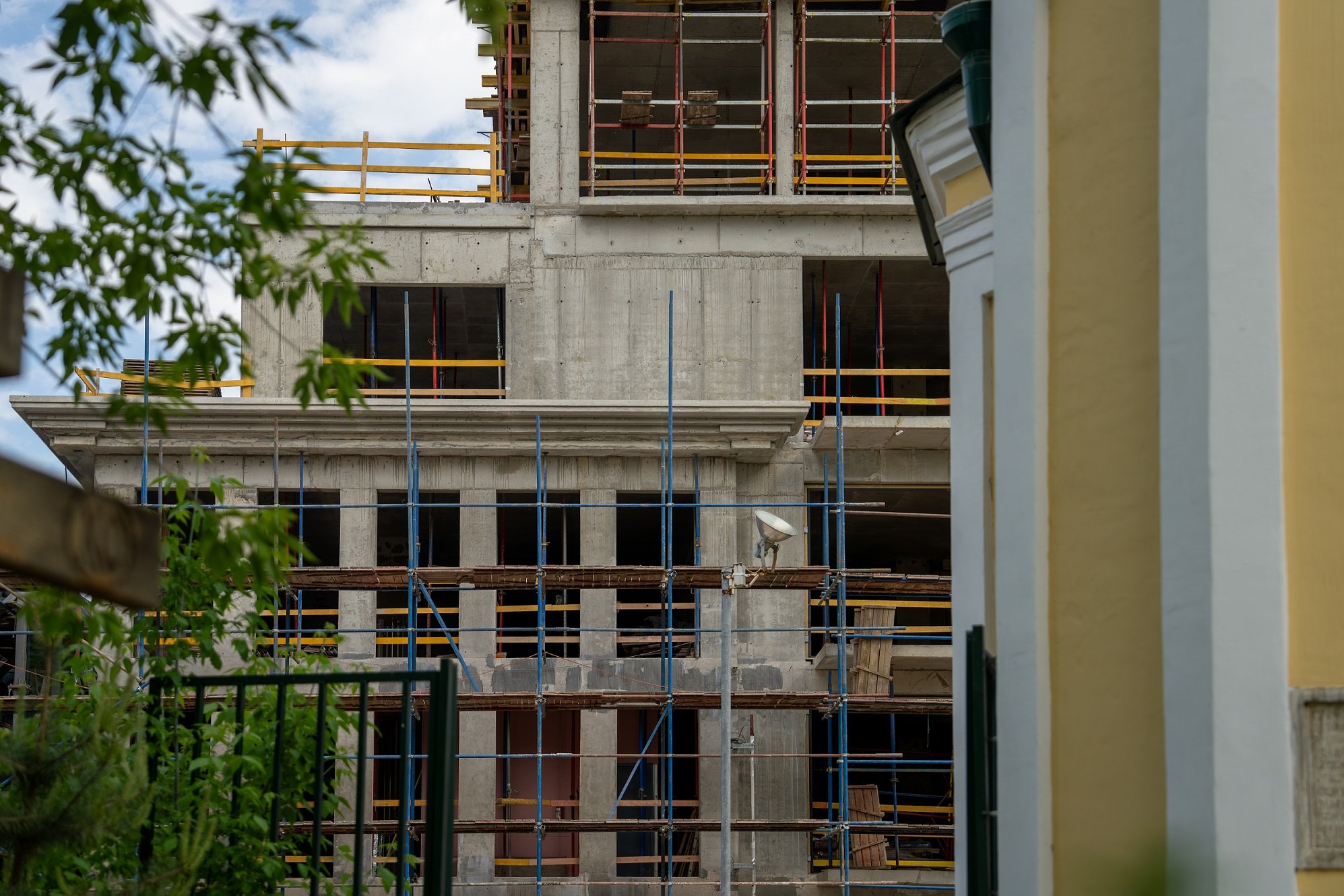

- Продолжили возводить монолит с первого по четвёртый этаж.

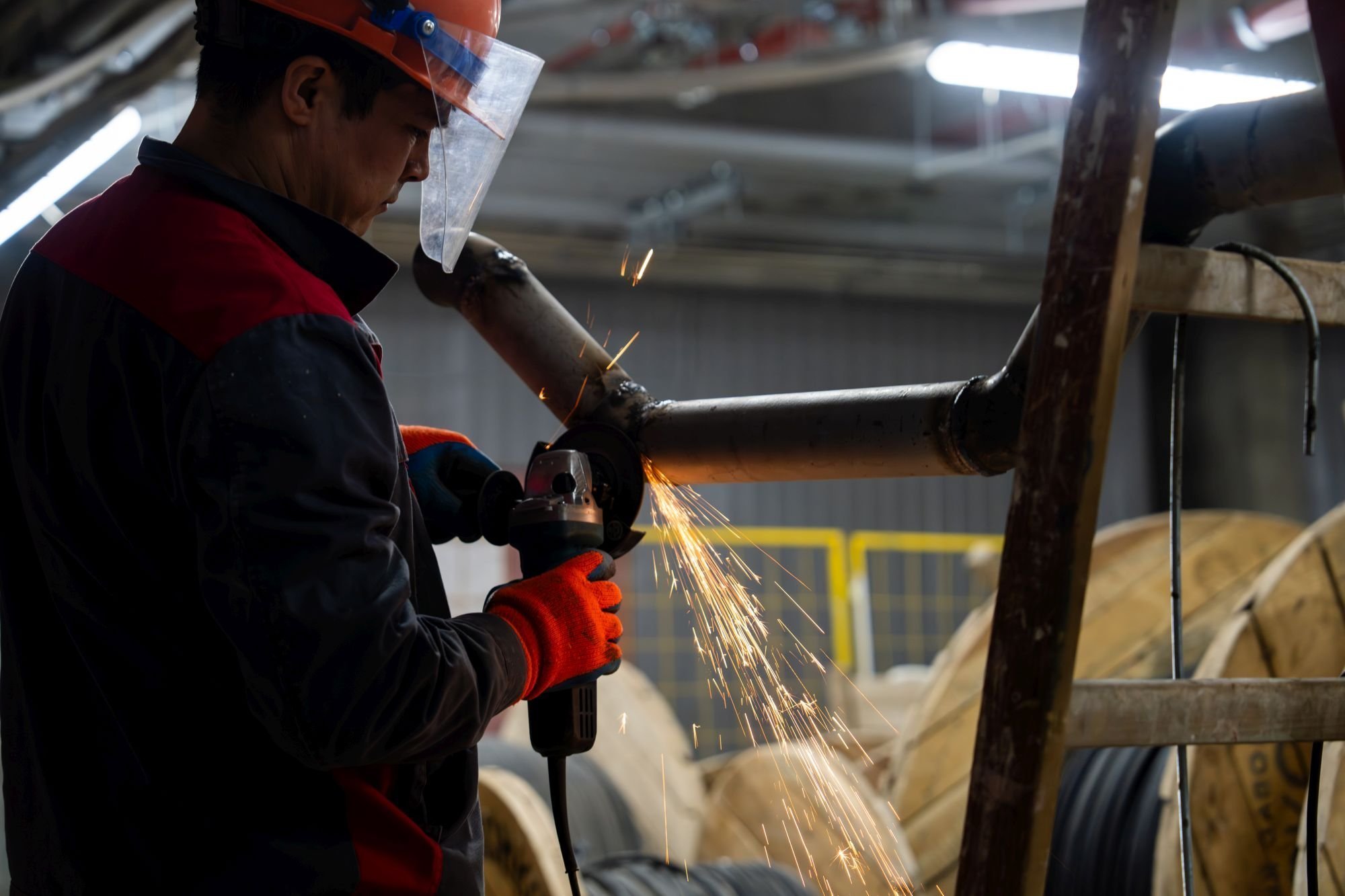

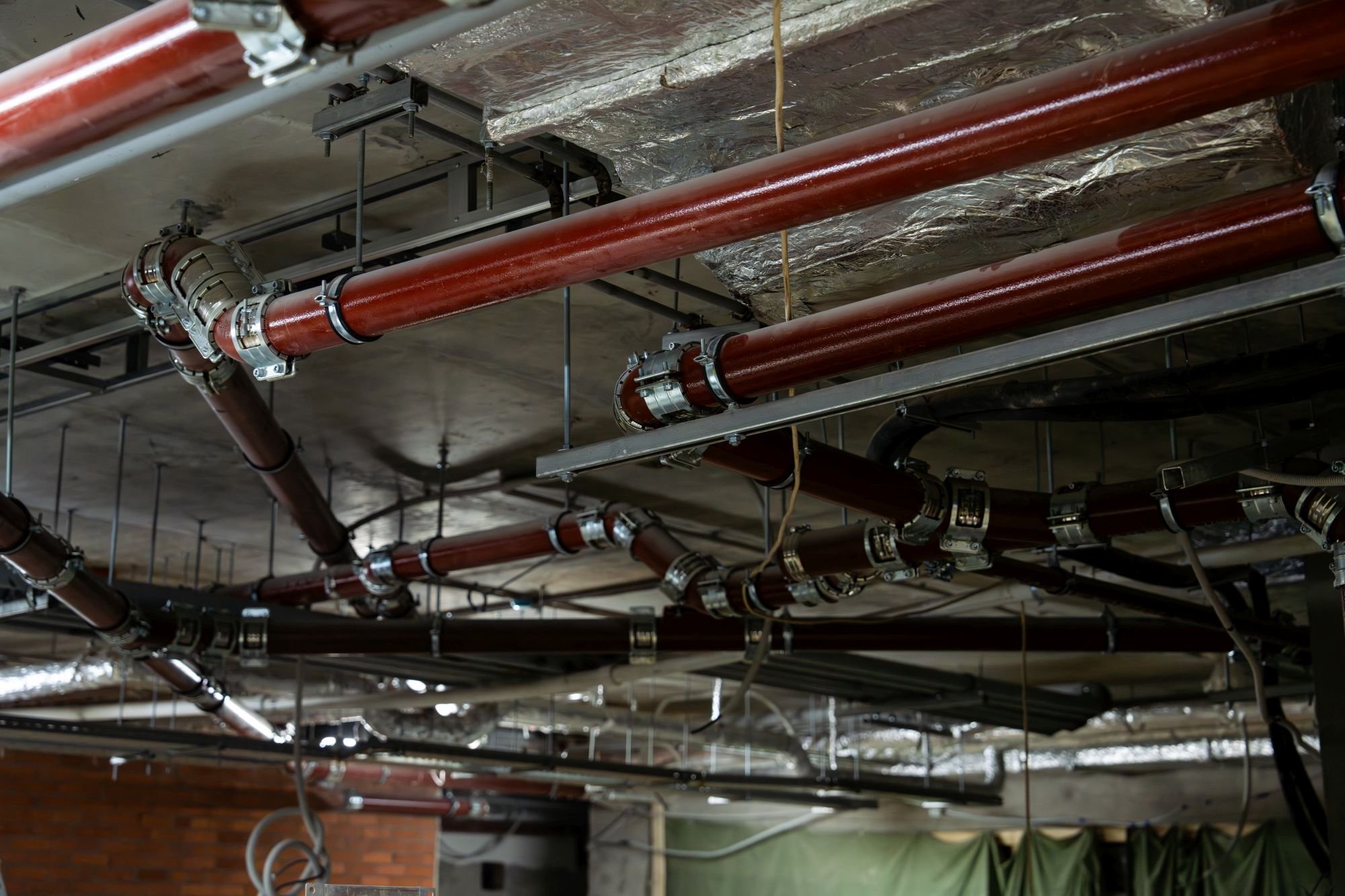

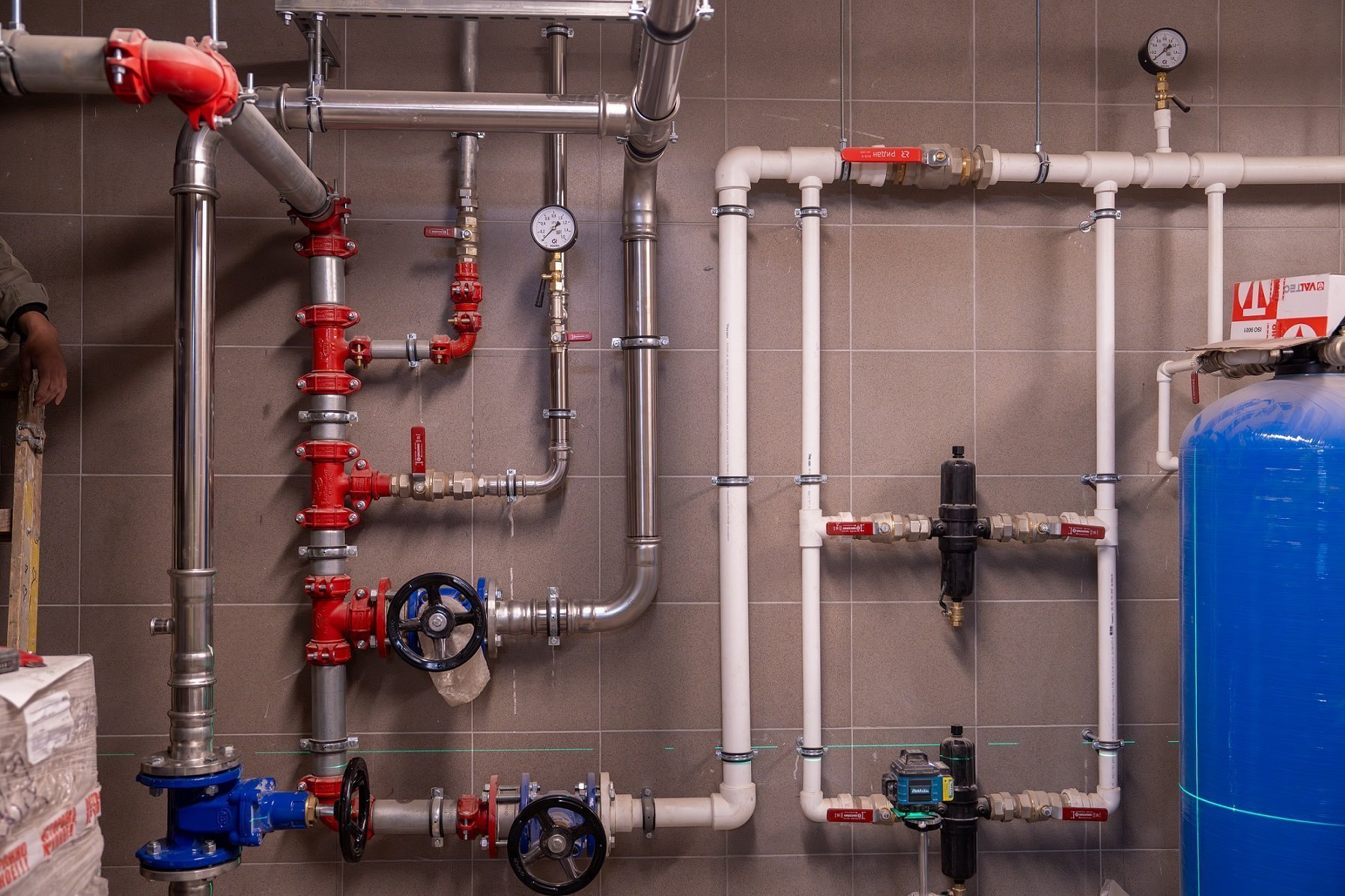

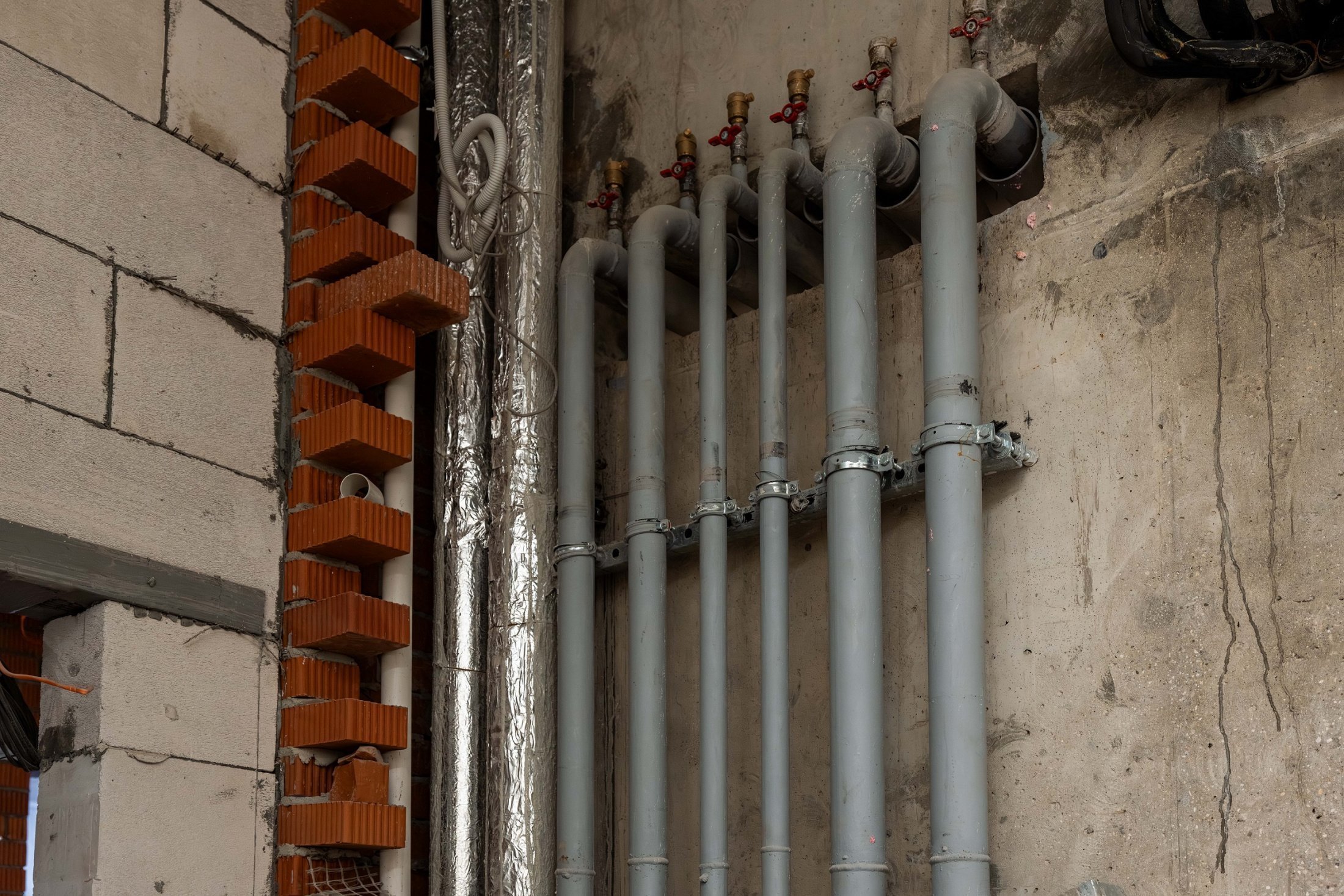

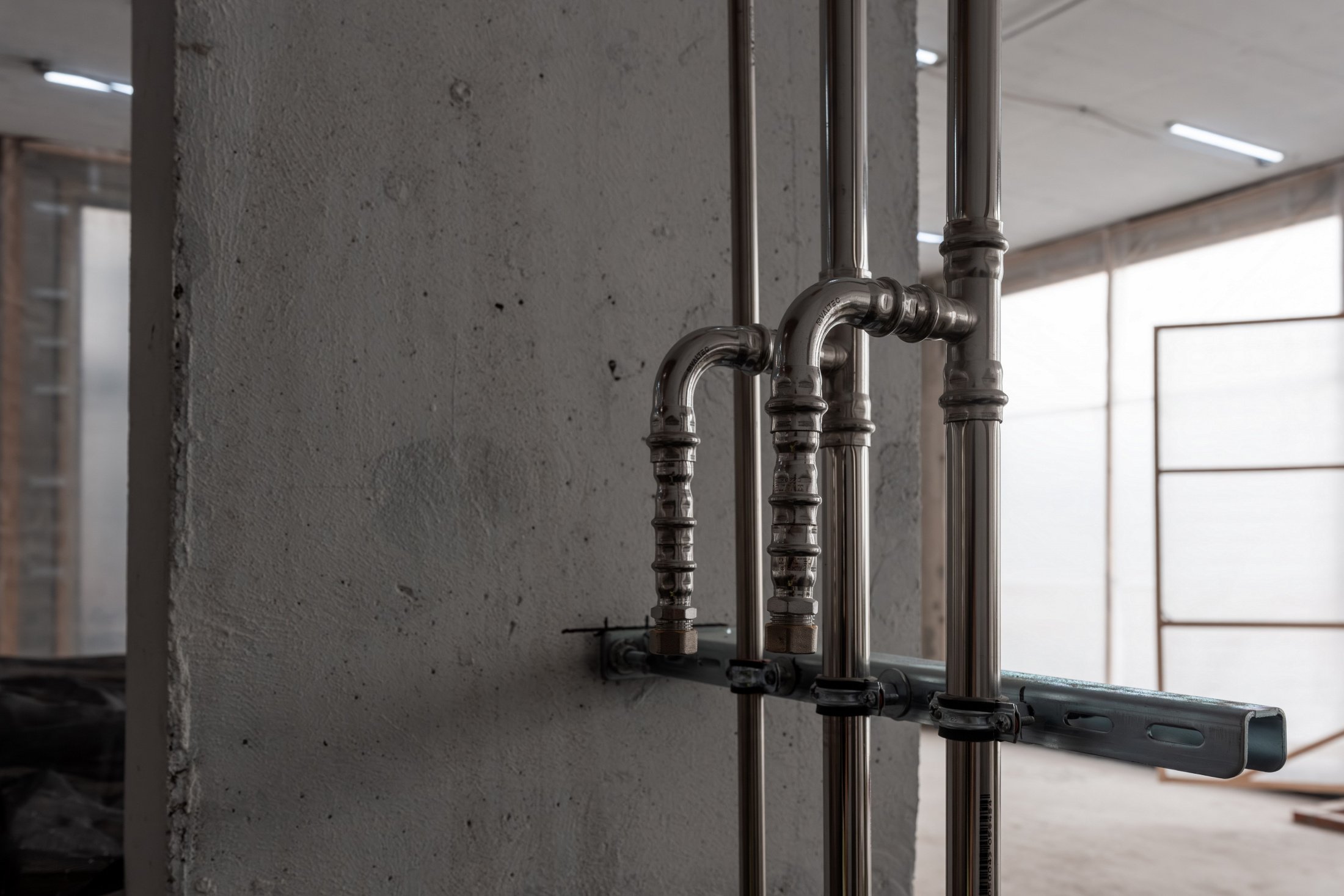

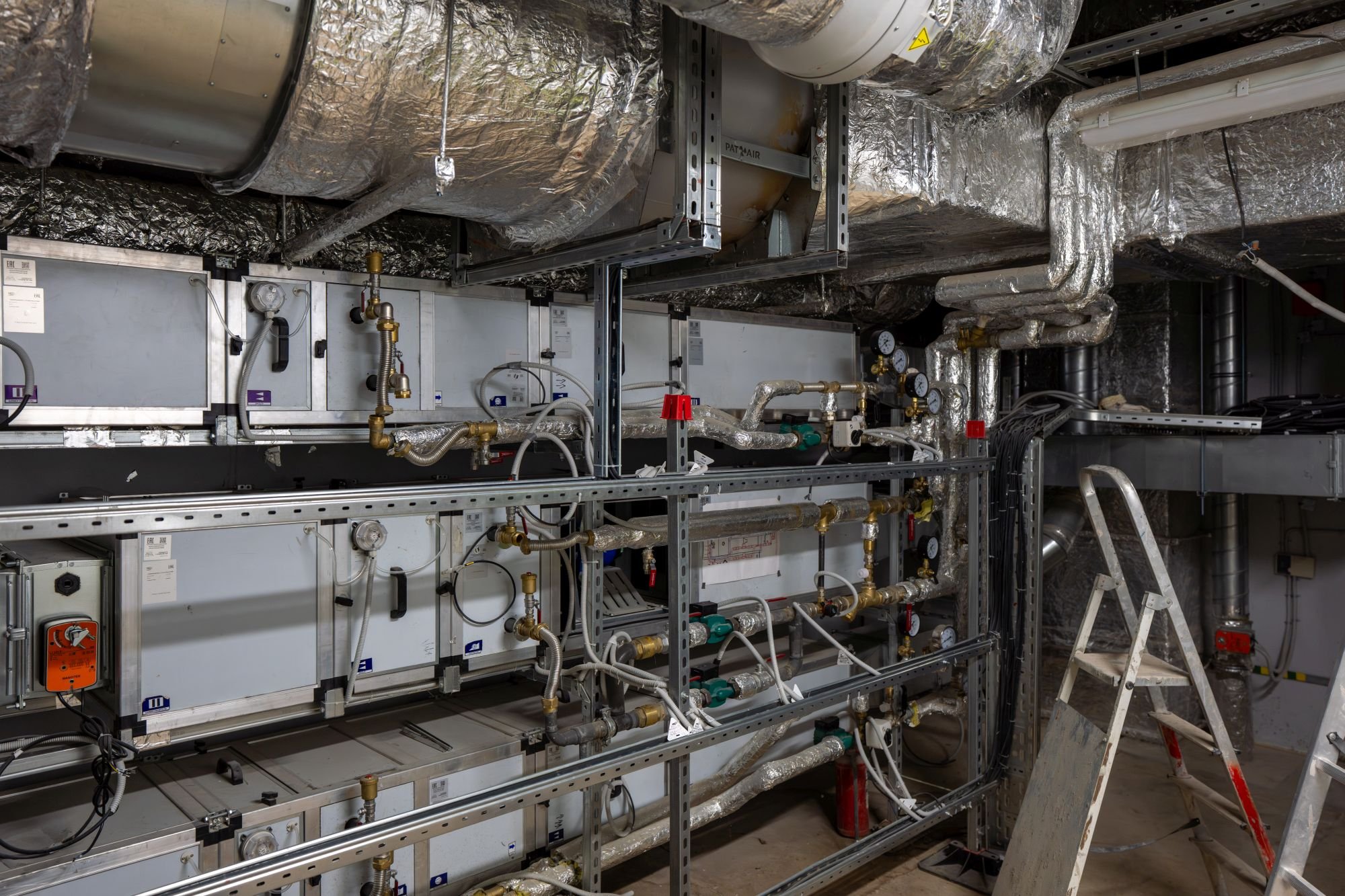

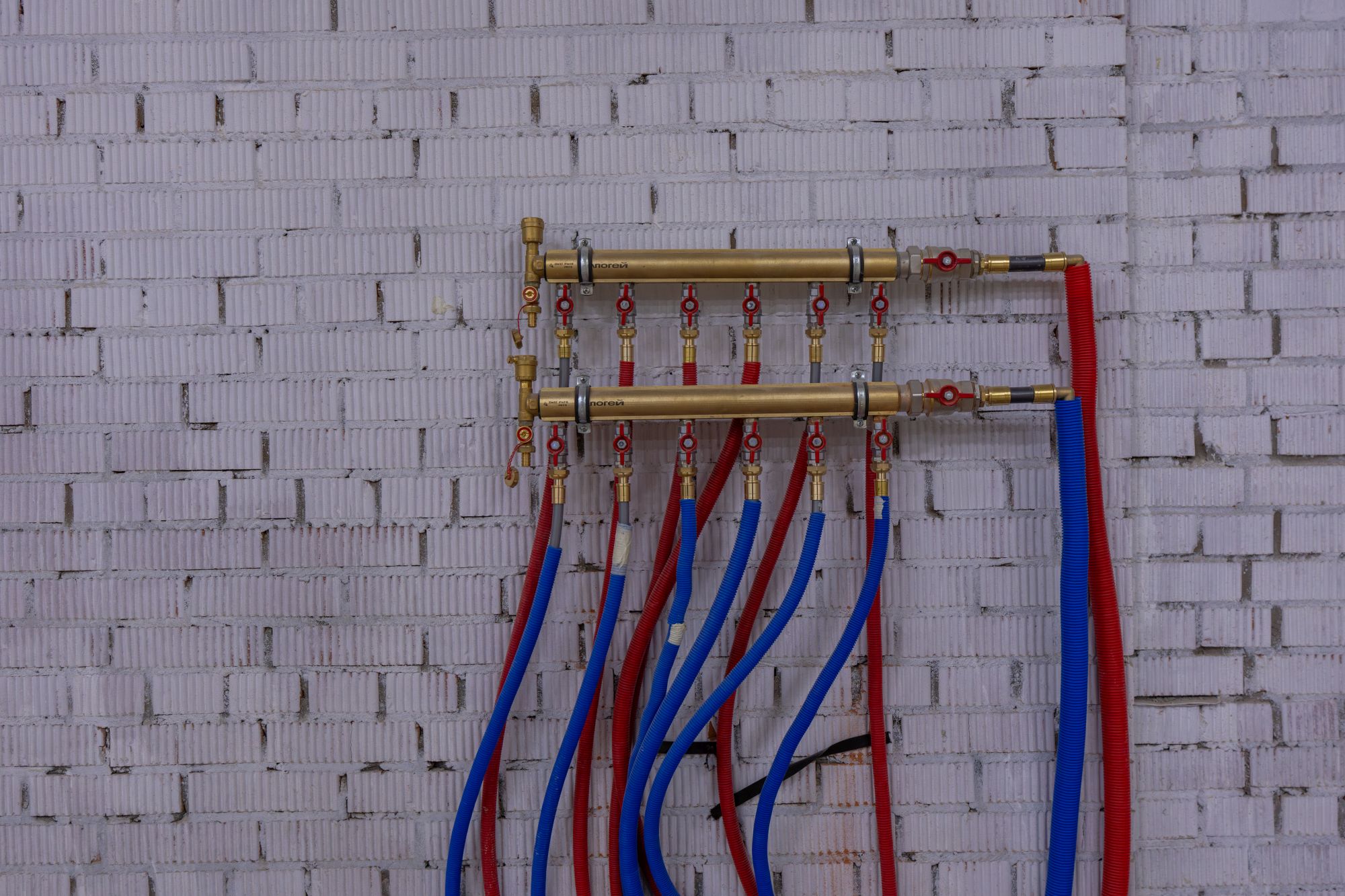

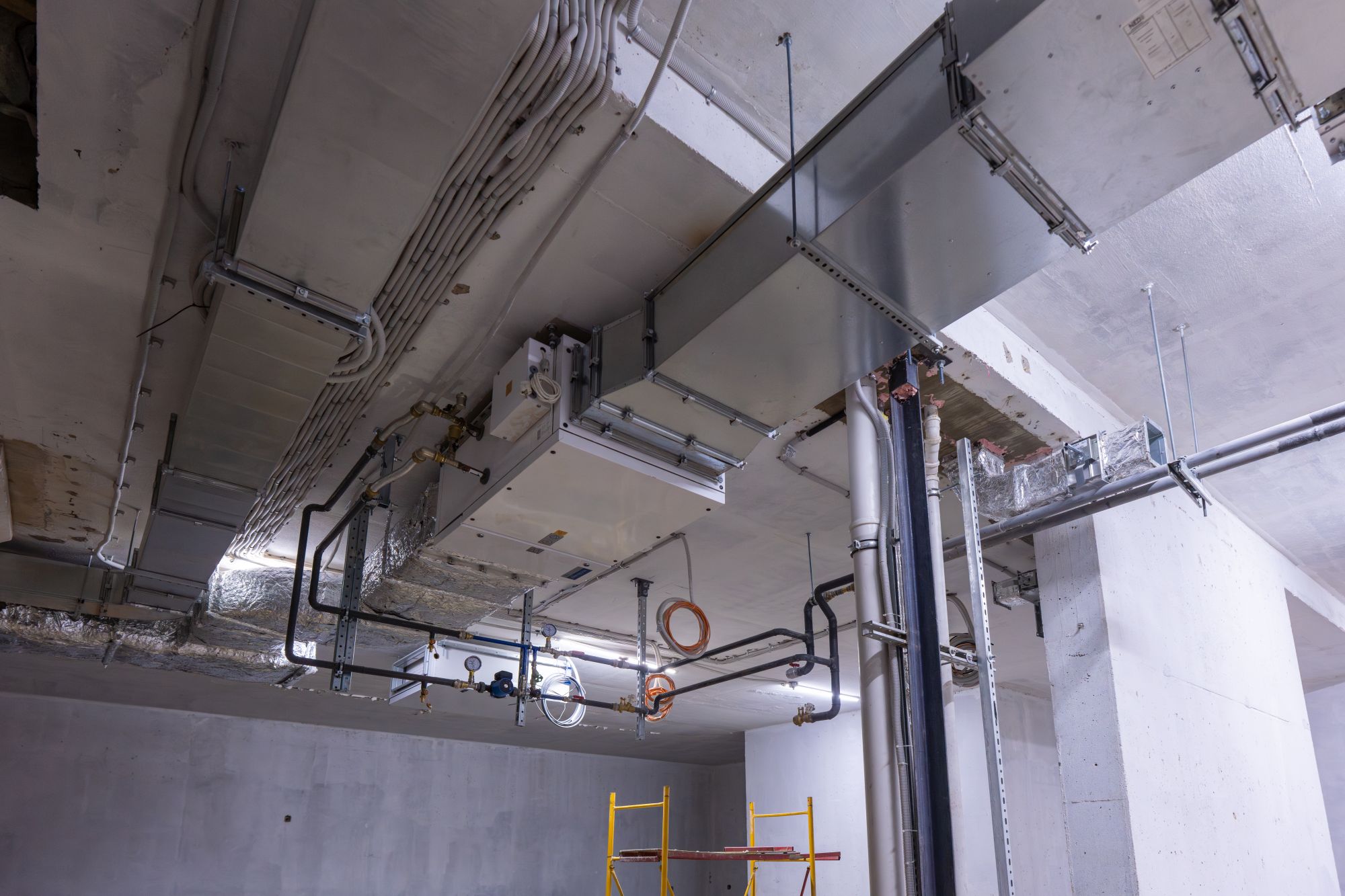

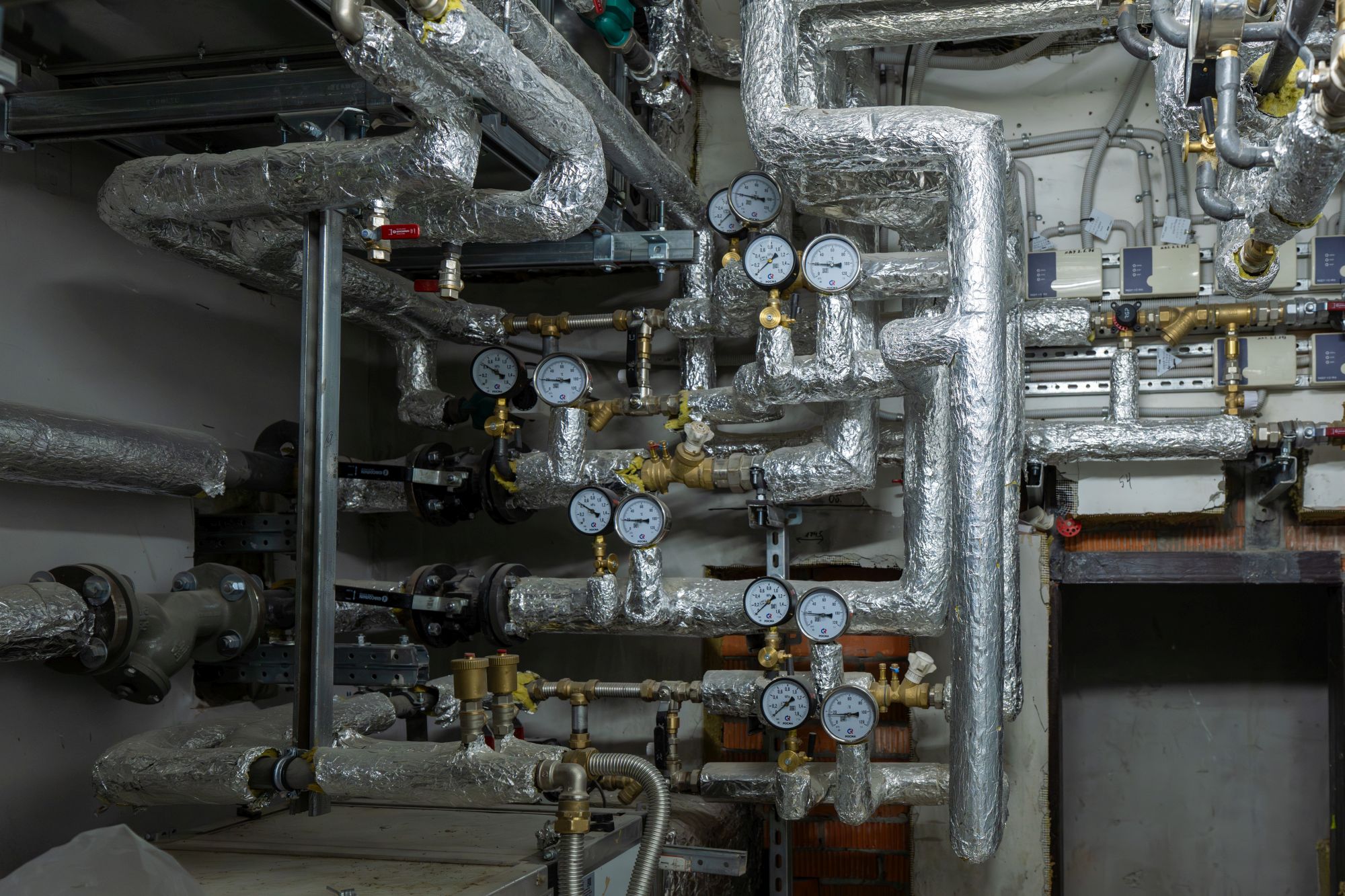

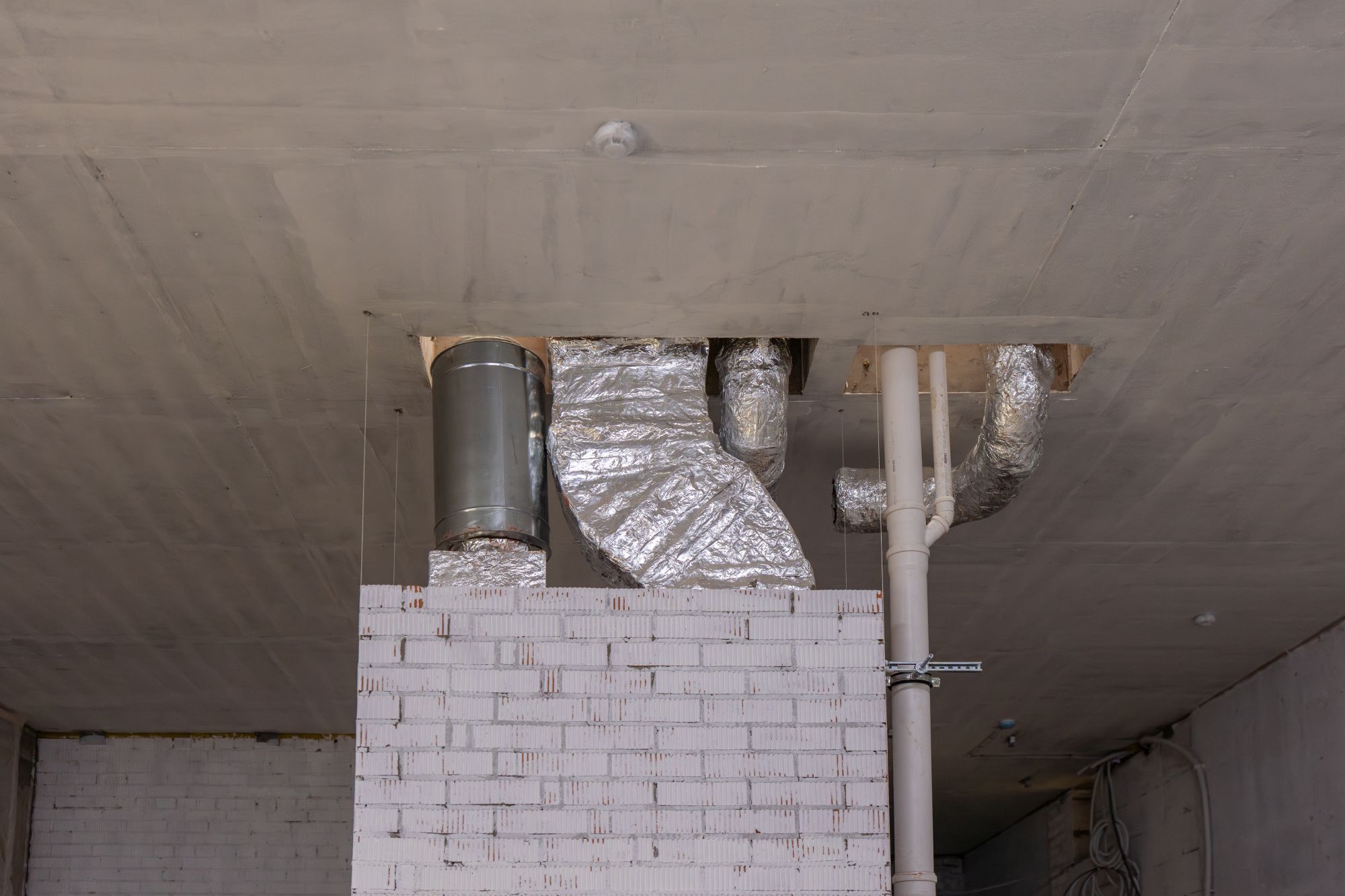

- Начали монтаж оборудования индивидуального теплового пункта.
Октябрь 2024

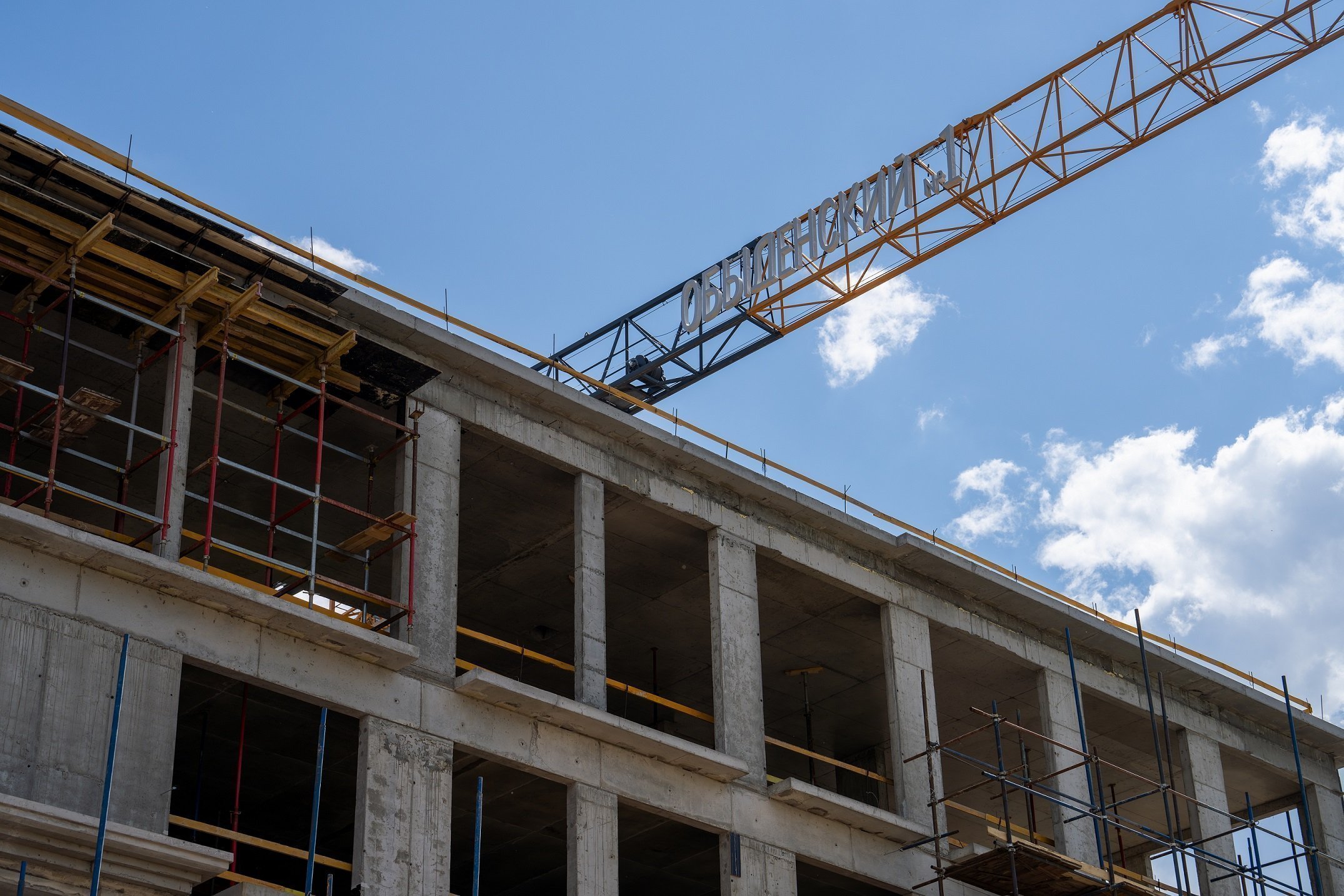

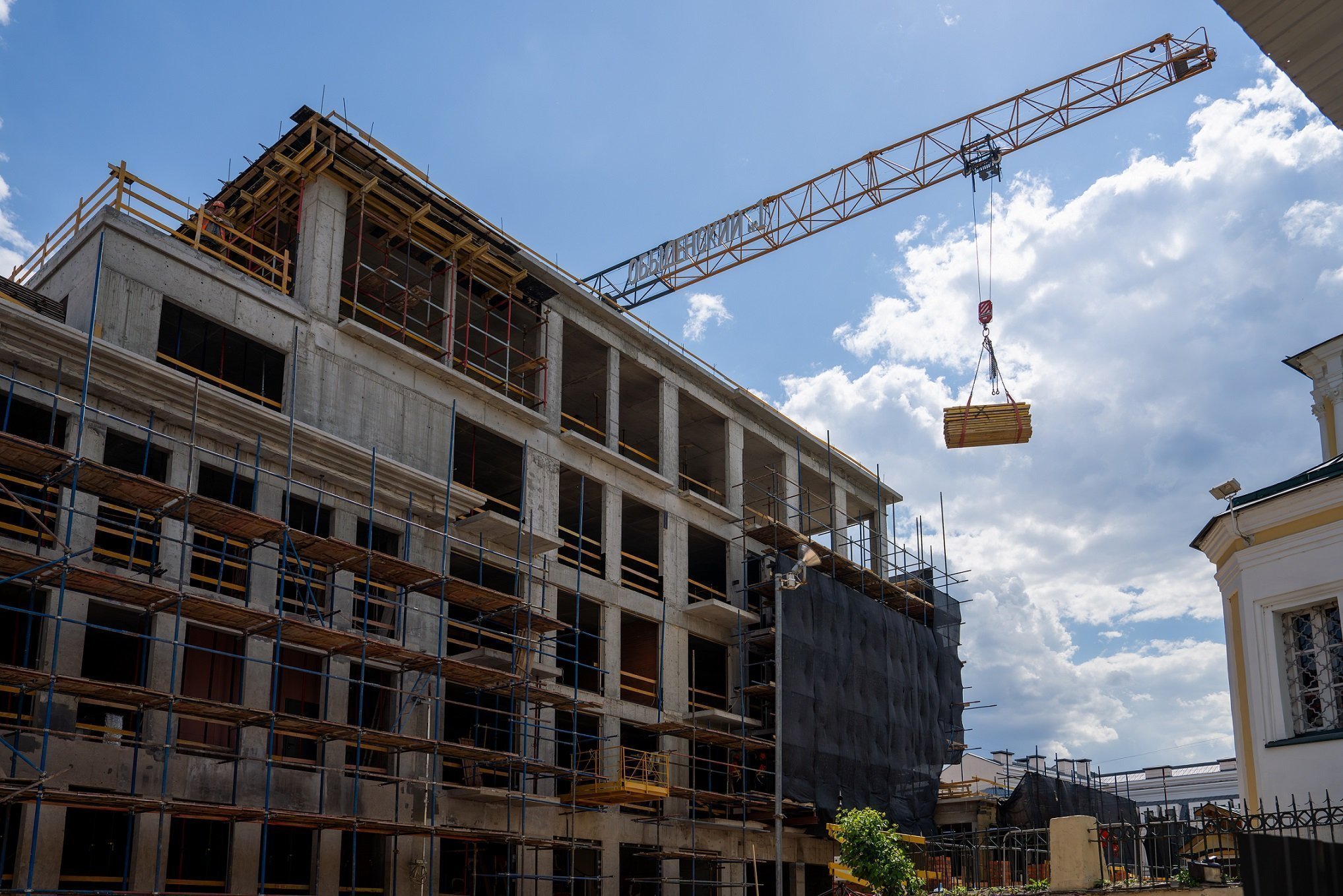

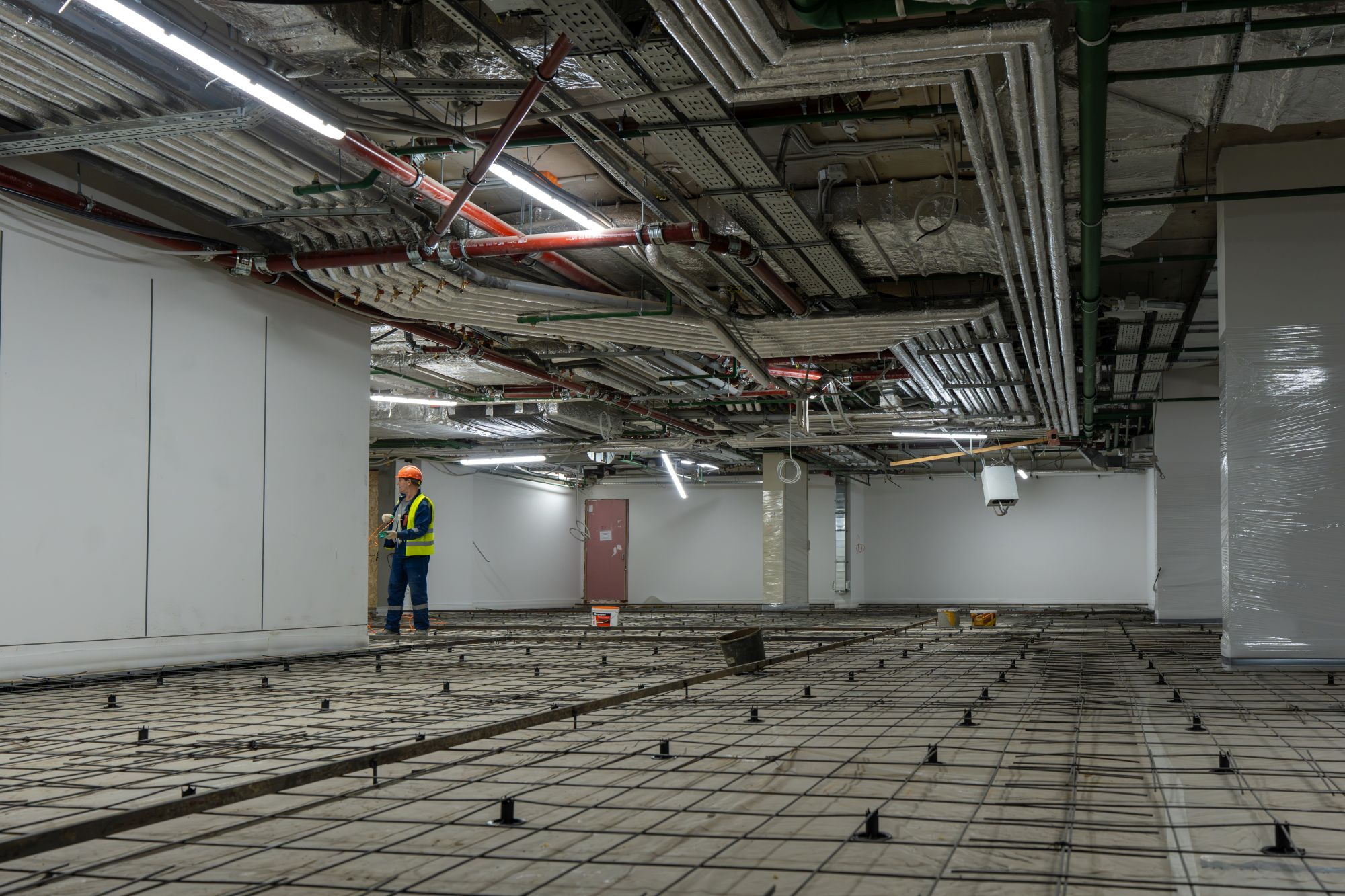

- Вышли на уровень четвёртого этажа.

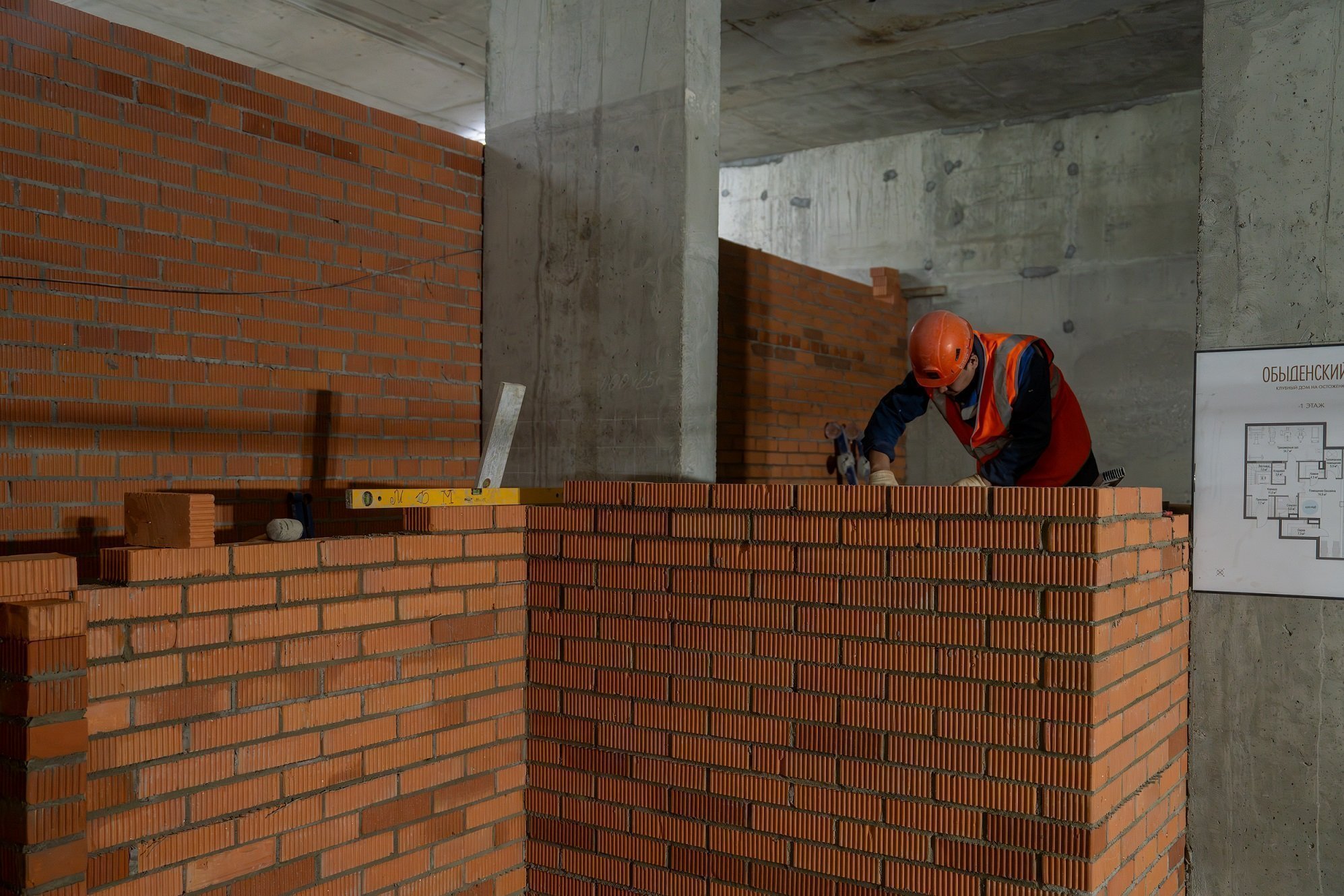

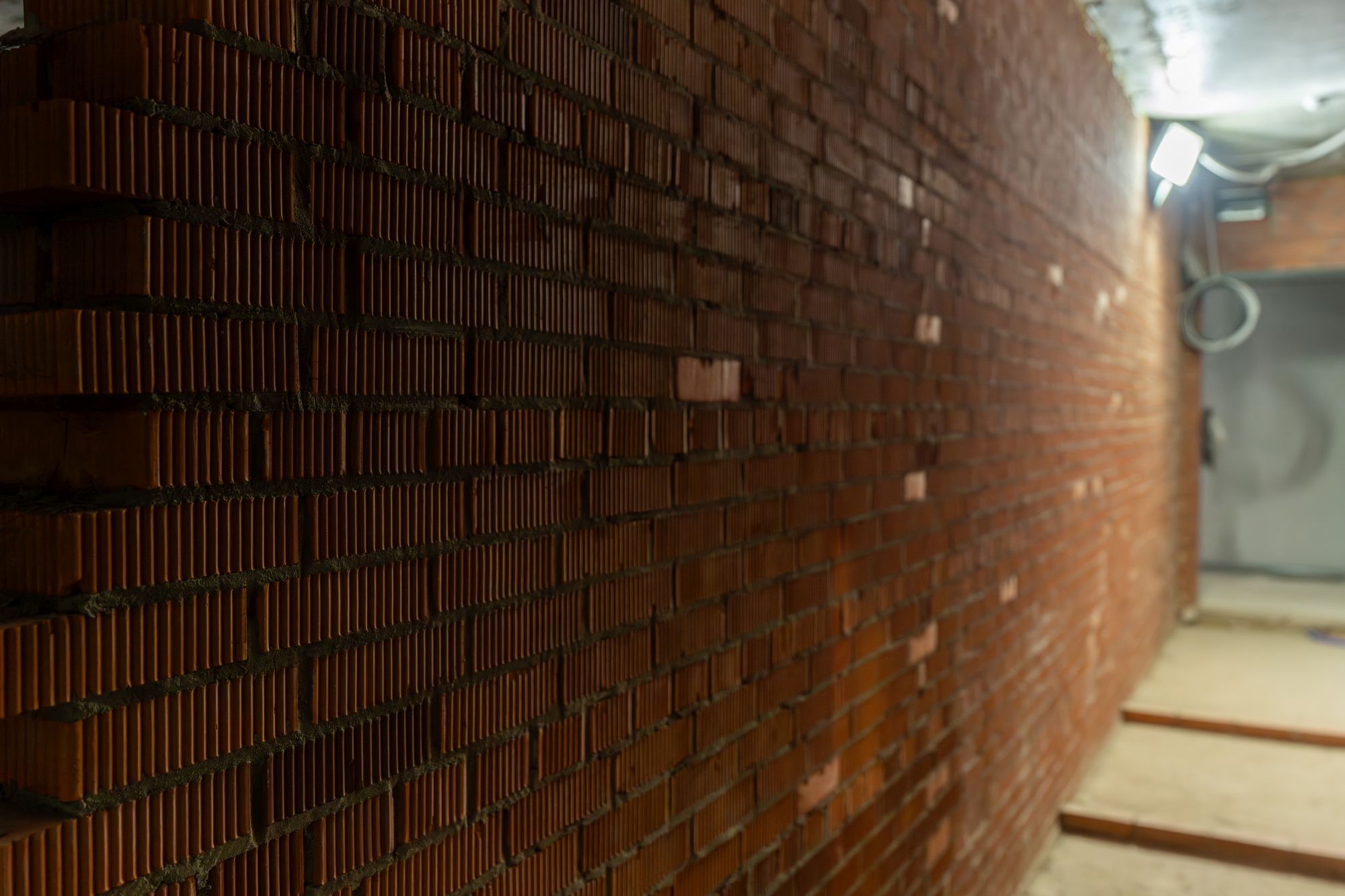

- Приступили к возведению внутренних перегородок подземной части дома.
- Завершили гидроизоляцию на 95%.
- Возвели бетонные конструкции трёх подземных этажей на 75%.

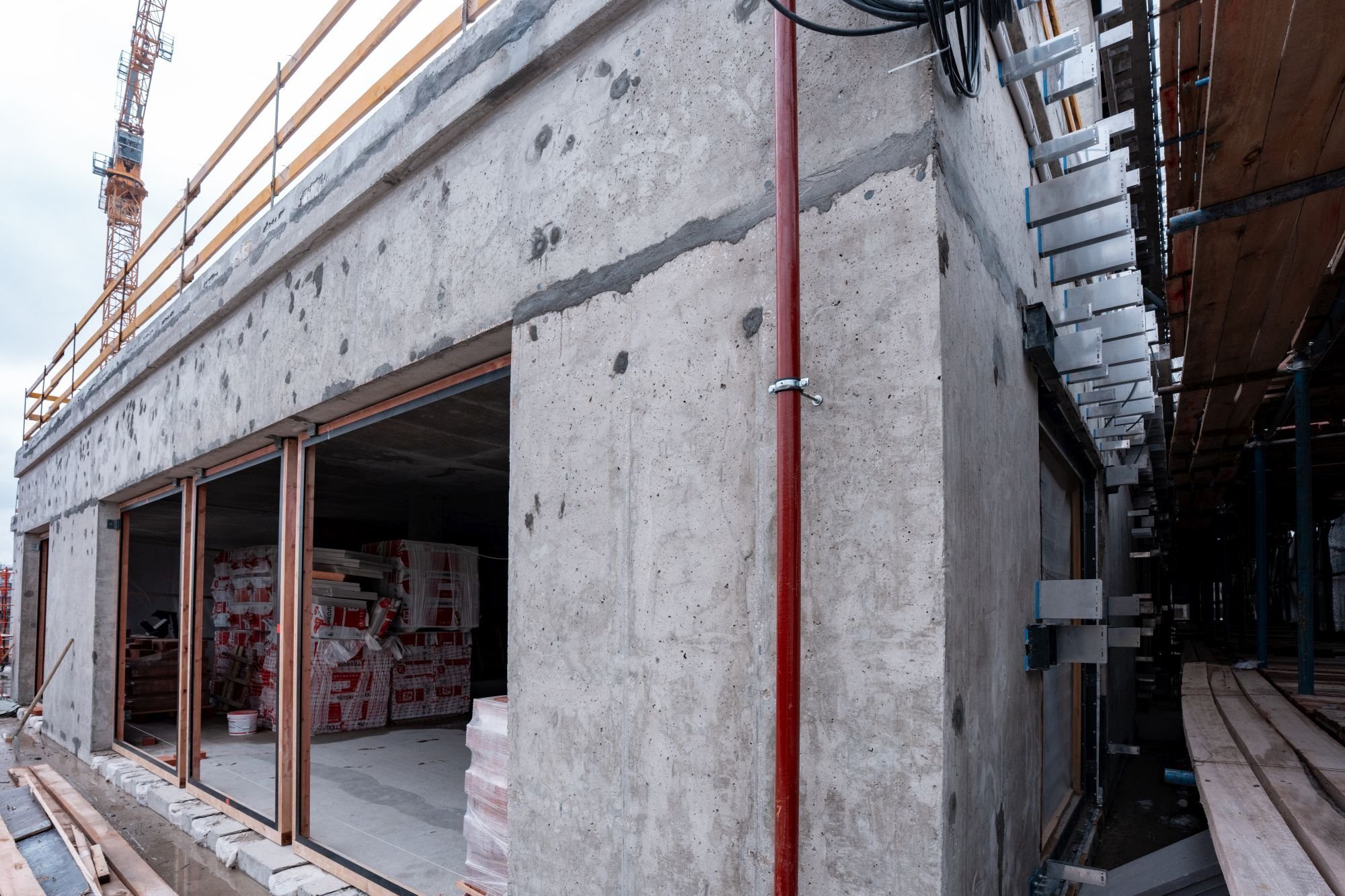

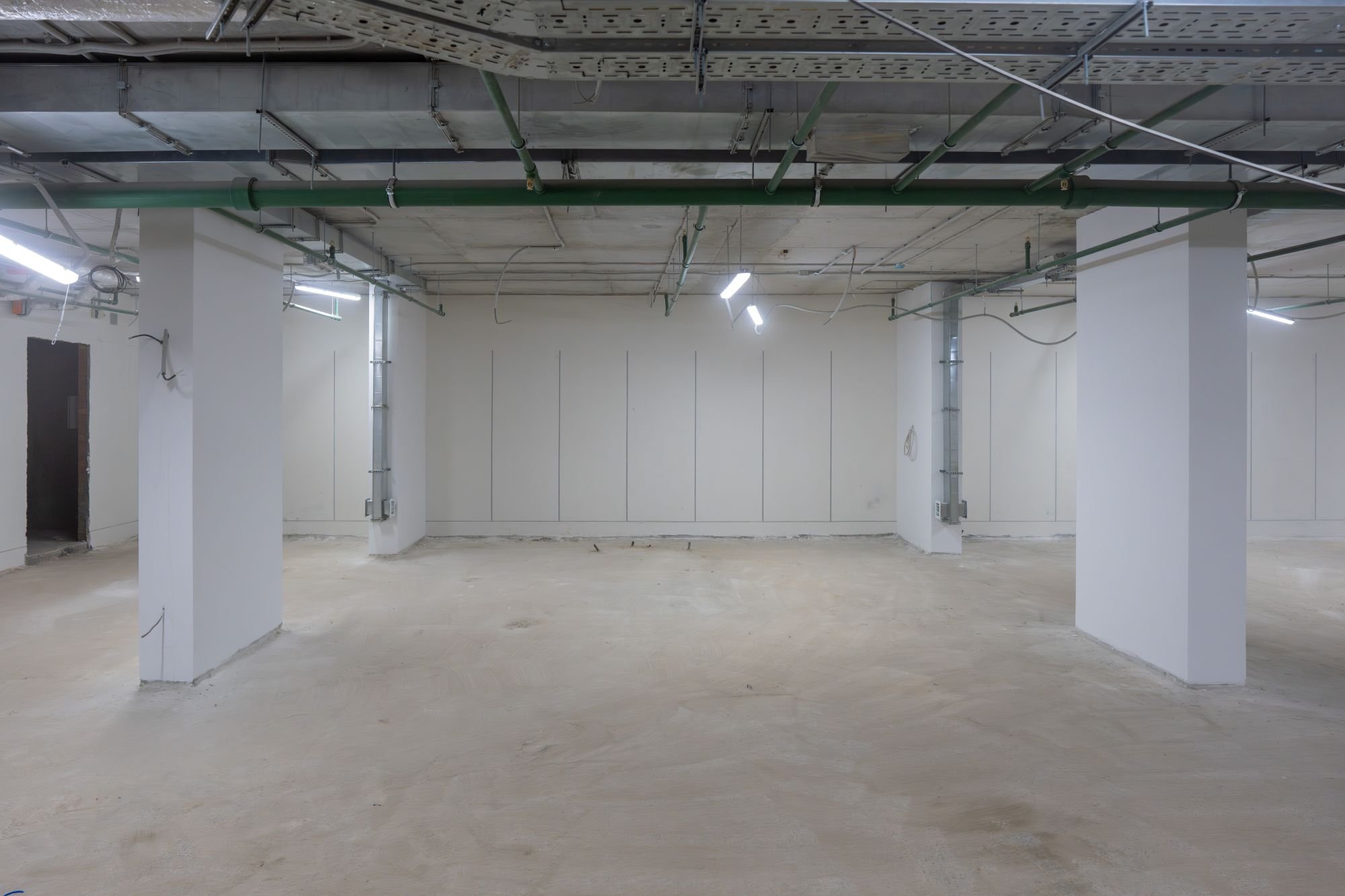

- Выполнили отделку технических помещений паркинга на 30%.
Сентябрь 2024
- Приступили к монолиту второго этажа.
- Выполнили бетонирование подземных этажей на 75%, гидроизоляцию — на 80%.

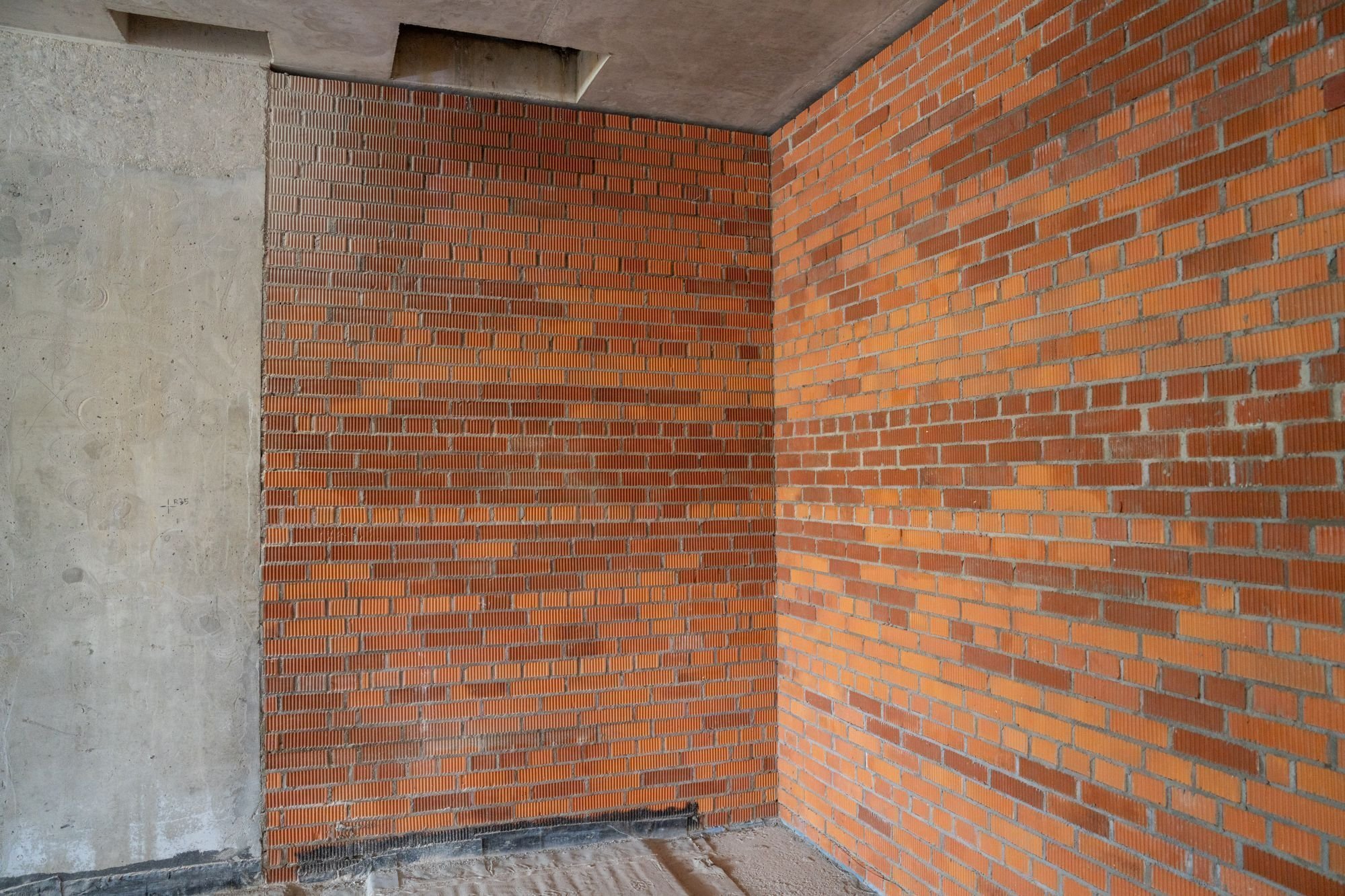

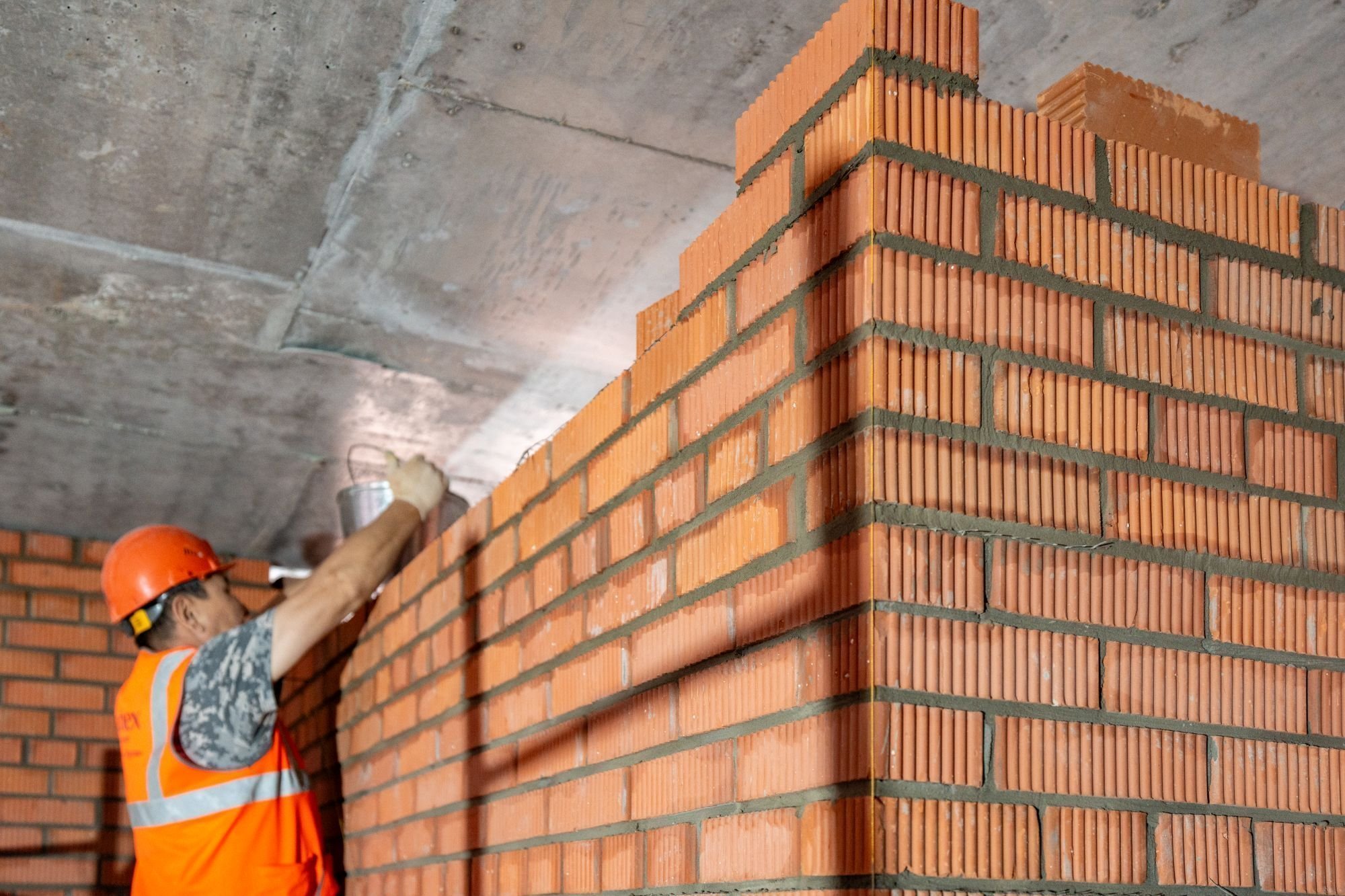

- Завершили кладку стен технических помещений паркинга на 50% и приступили к их отделке: выполнили штукатурку стен и стяжку пола на 25% и начали укладку плитки на полу.
Август 2024

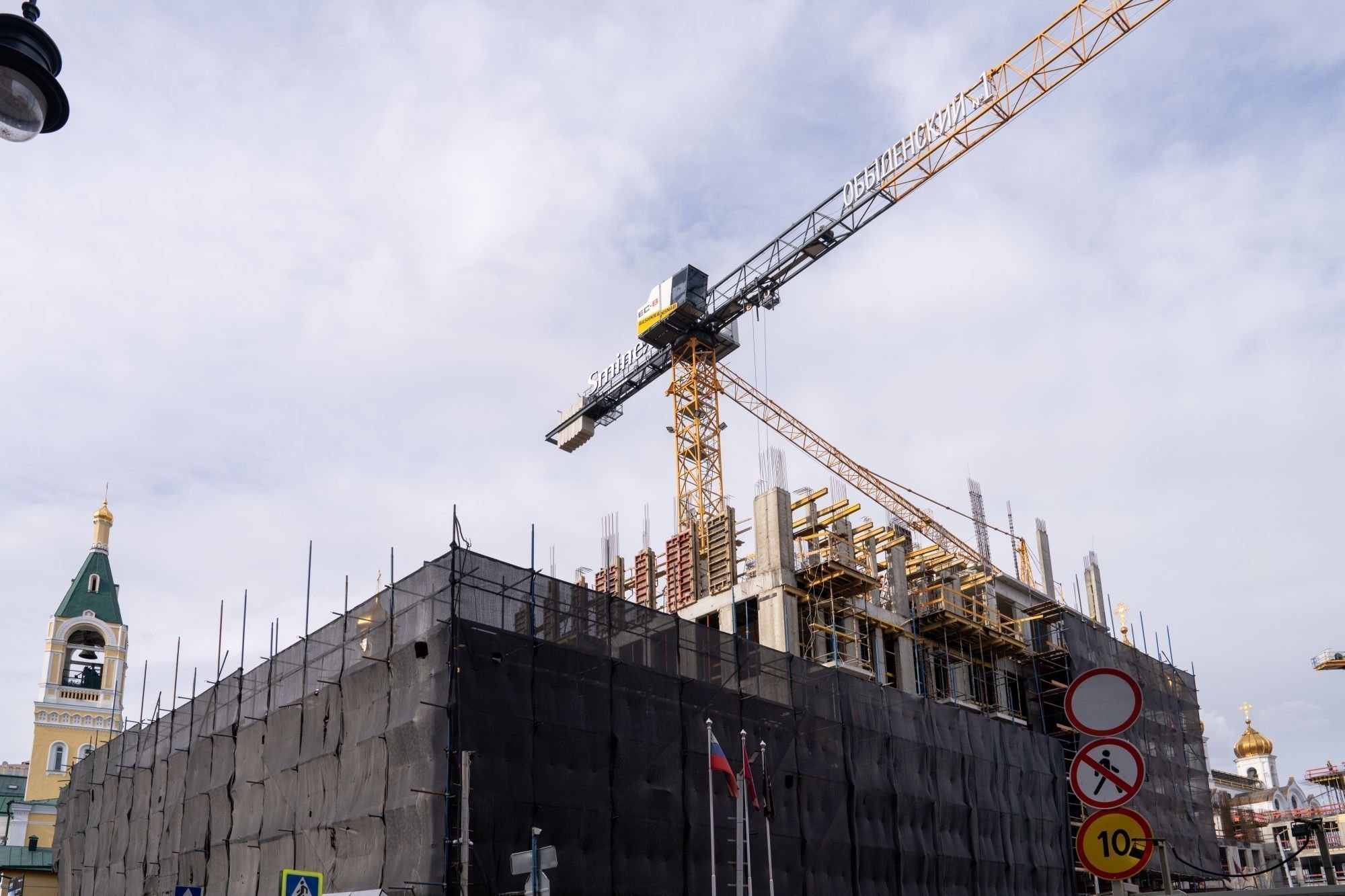

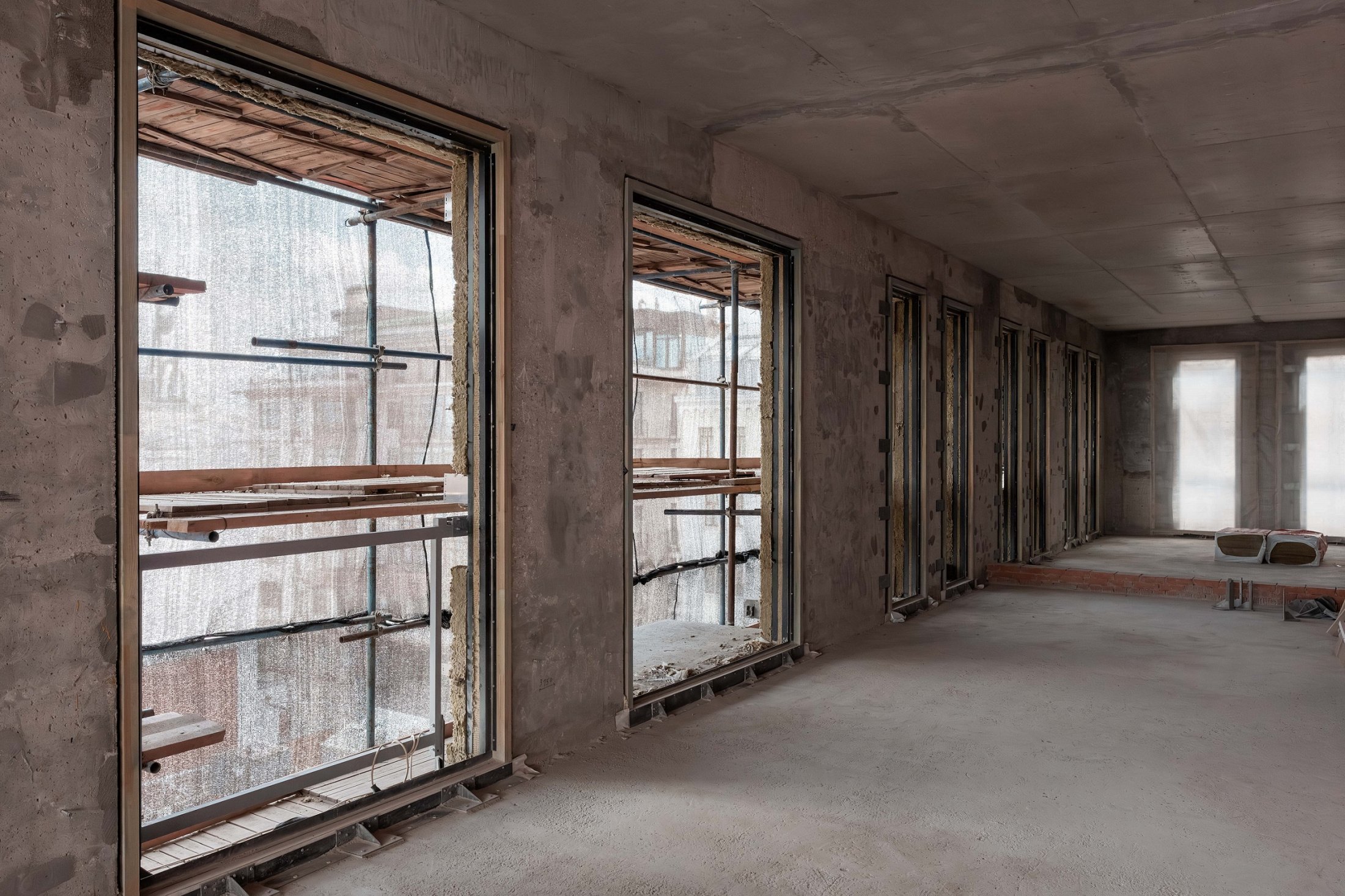

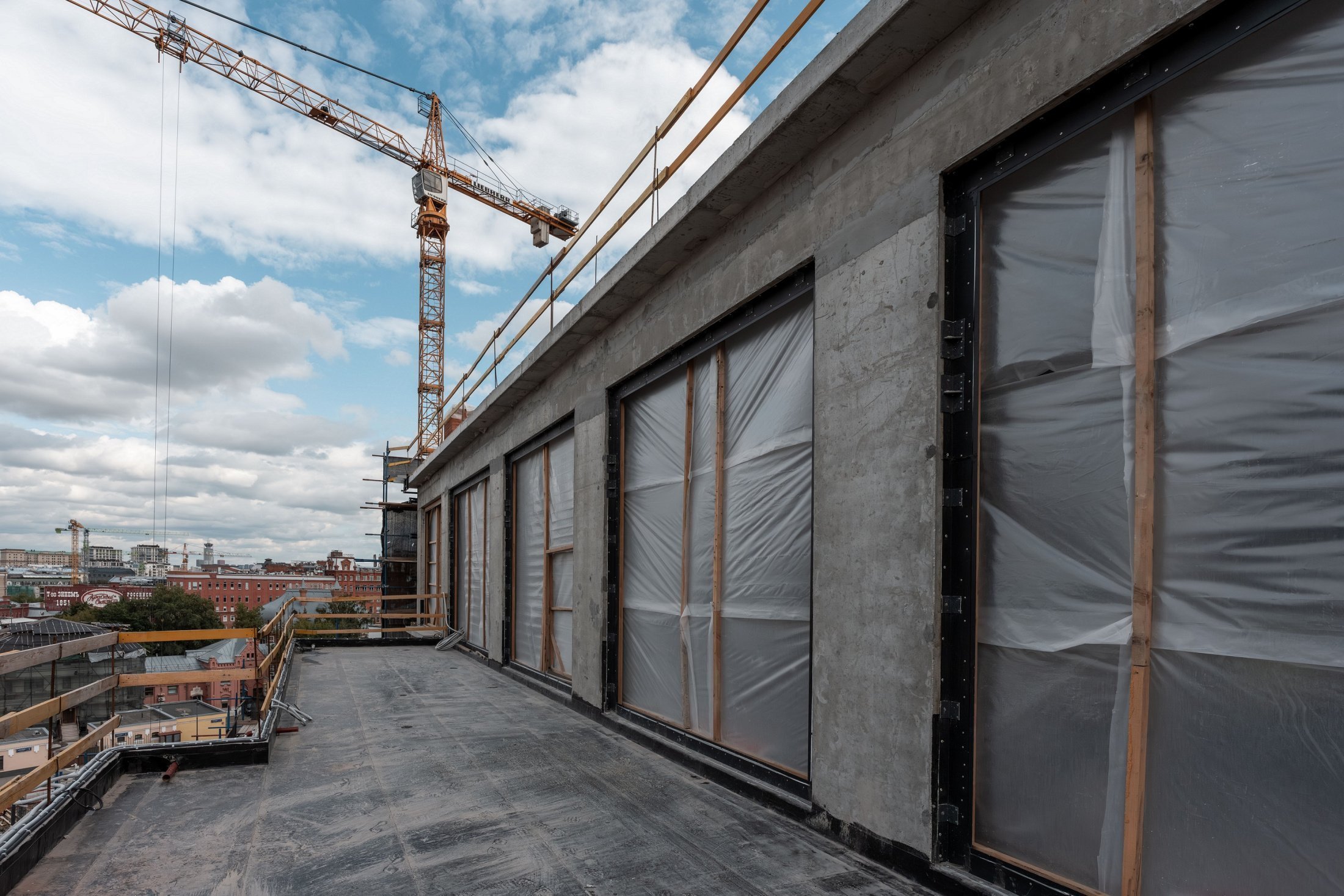

- Приступили к возведению монолитных конструкций первого этажа.
- Выполнили гидроизоляцию подземной части дома на 70%.
- Завершили устройство ливневой и бытовой канализации.
- Закончили бетонирование минус третьего этажа паркинга.

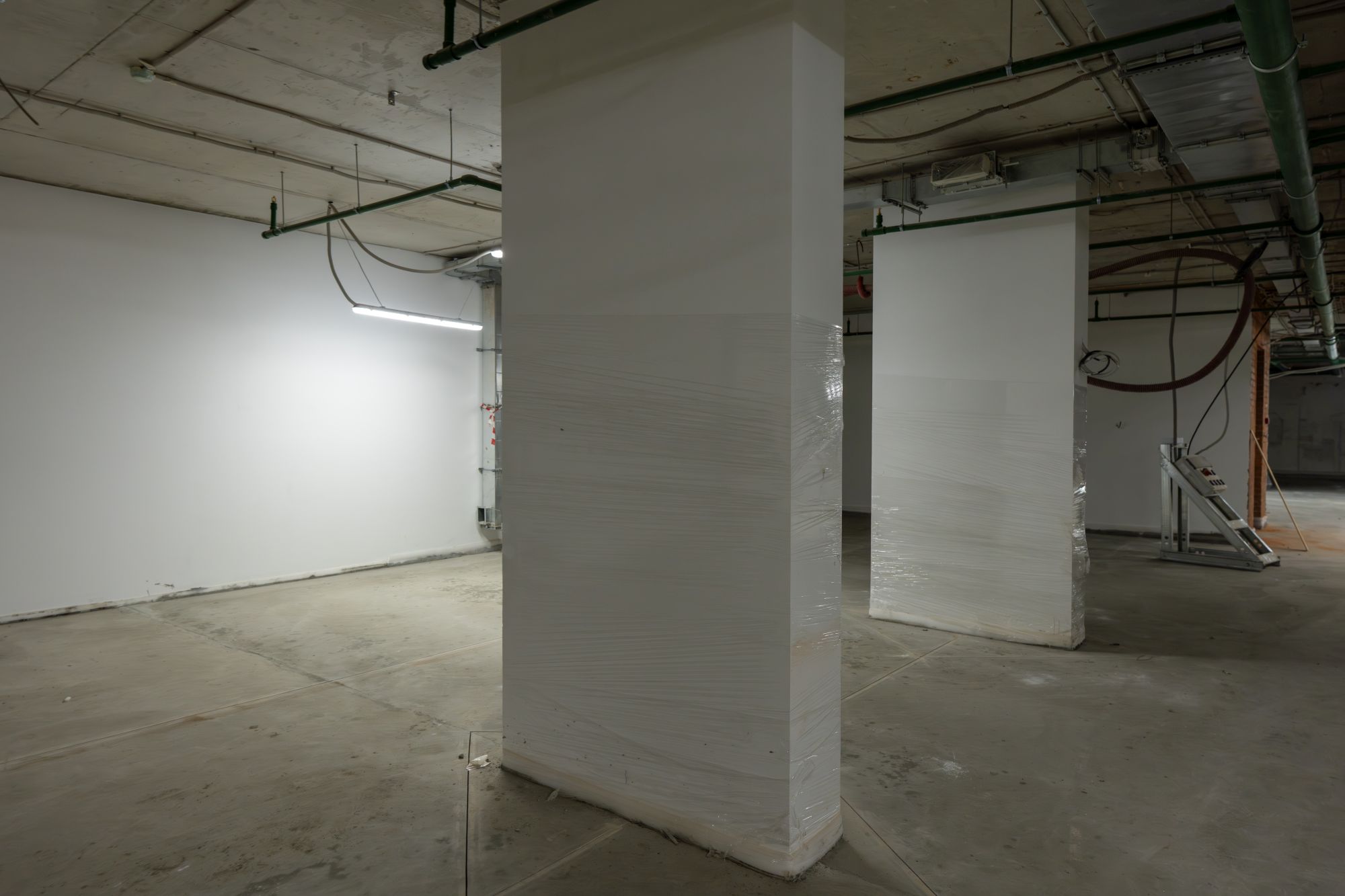

- Начали отделку технических помещений на минус третьем этаже и возводим их на минус втором.
July 2024
- The frame of the minus third and minus the second floors of the parking was being constructed.
- Concreting of the foundation slab was completed.
- The outdoor water supply networks were completed by 100%, sewerage - by 90%.
- The monolith of the minus third floor was completed by 80%, the minus second floor - by 50%.
- Waterproofing of the underground part was completed by 60%.
- Construction of the monolithic structures of the minus first floor was commenced.
- Construction of the storm sewerage system was commenced.
June 2024
- The excavation was developed by 100%.
- Installation of the spacer system was completed.
- Concreting of the foundation slab was completed by 85%.
- Waterproofing for the underground part was installed by 50%.
- The minus third floor was built by 60%.
- Construction of the monolith of the minus second floor was commenced.
- Installation of the outdoor networks was commenced.
May 2024
- The excavation was developed by 95%.
- The spacer system was installed by 90%.
- Waterproofing for the underground part of the house was installed by 35%.
- Concreting of the foundation slab was completed by 80%.
- The minus third floor of the parking was built by 50%.
April 2024

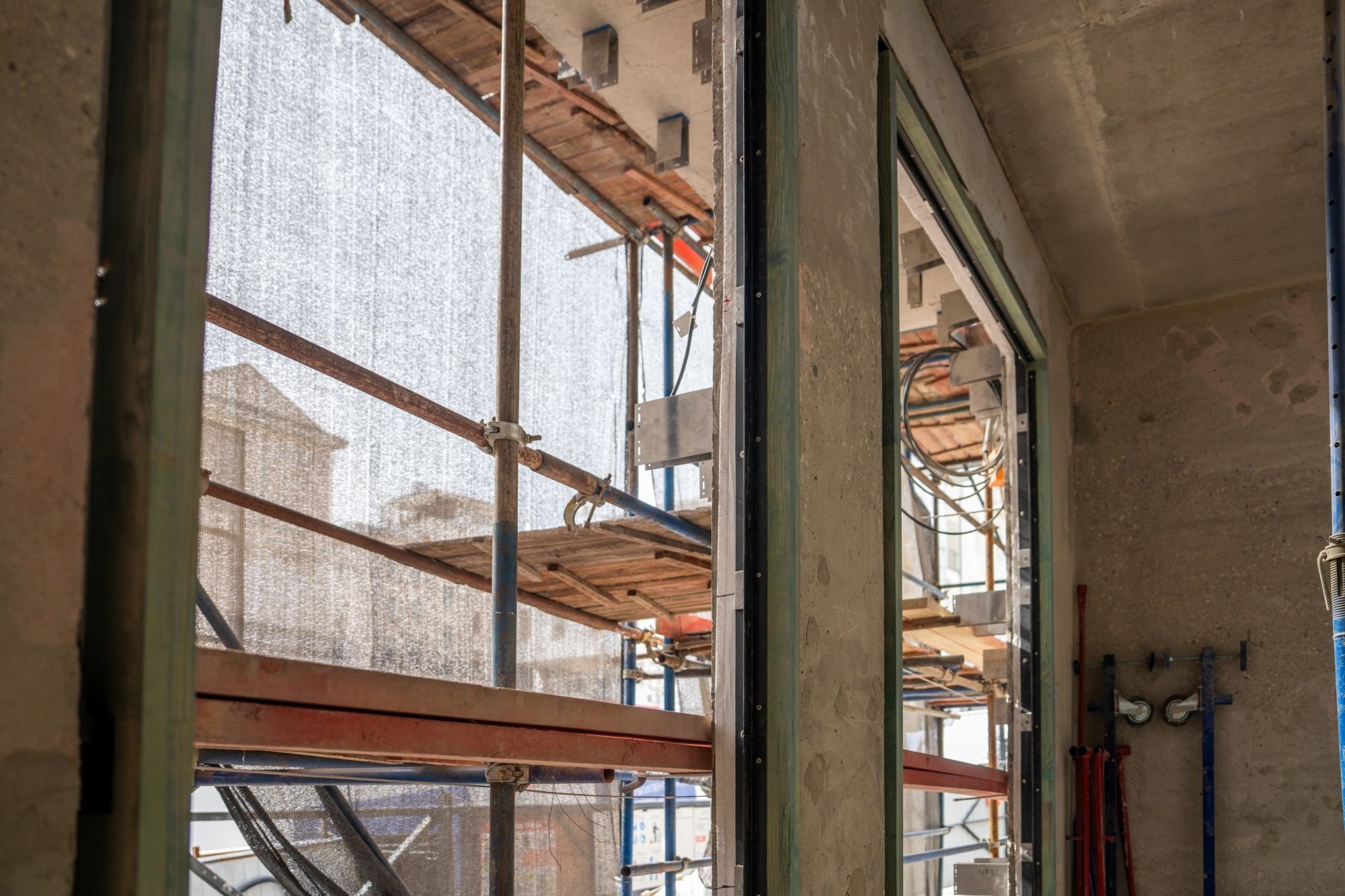

- A tower crane was installed and walls and partitions of the first underground floors were erected.
- The excavation was developed by 80%.
- The spacer system was installed by 80%.
- Waterproofing for the underground part of the house was installed by 20%.
- Concreting of the foundation slab was completed by 80%.
March 2024
- The excavation was developed by 77%.
- The spacer system to strengthen the excavation was installed by 70%.
- The concrete base for the construction of a monolithic foundation was completed by 60%.
- The construction of the foundation plate of the house was commenced: the first concrete was filled and waterproofing works were carried out.
February 2024
- The excavation was developed by 60%.
- Installation of a spacer system to support the excavation was completed by 45%.
- Building of a concrete base for the construction of the monolith was commenced.
January 2024

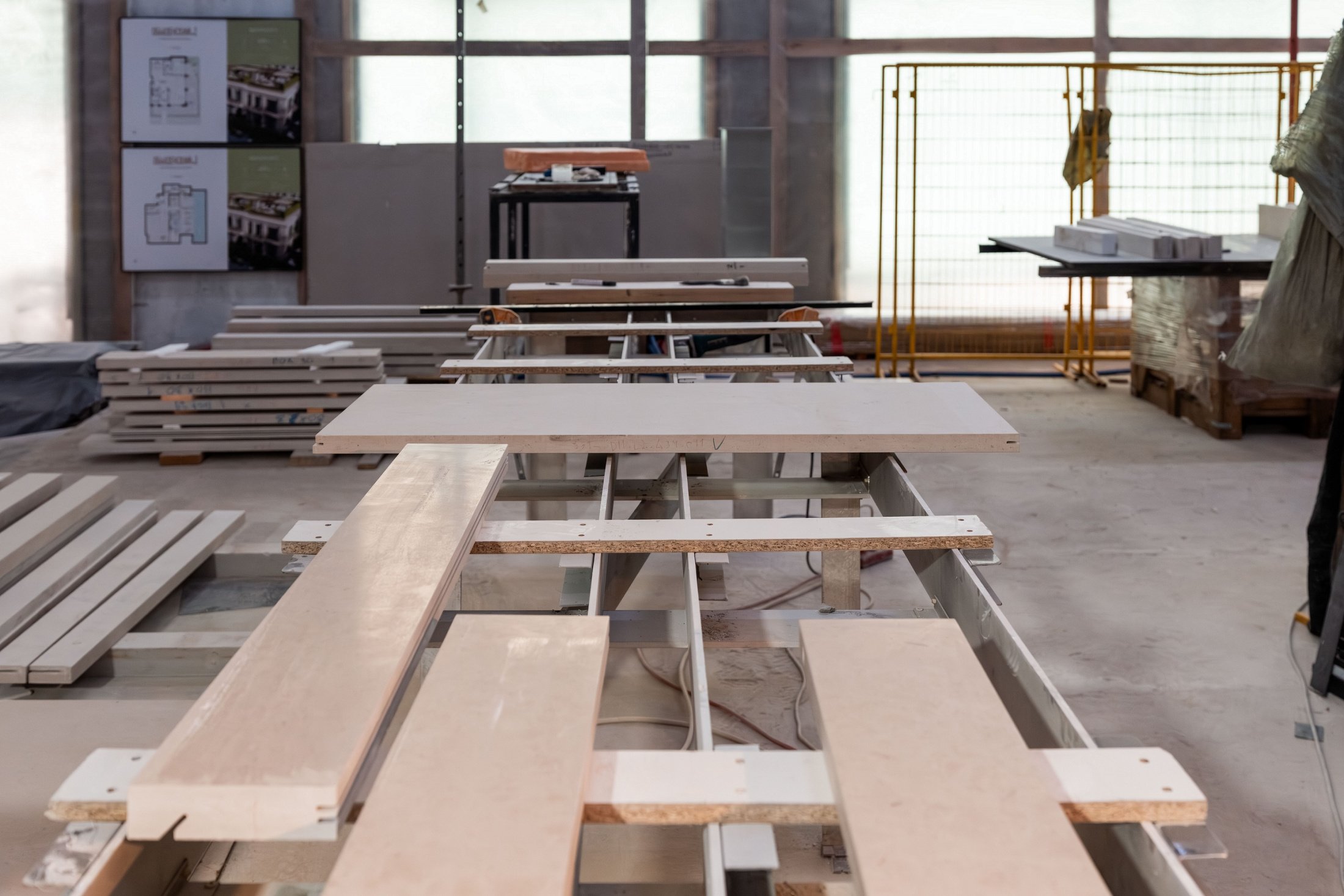

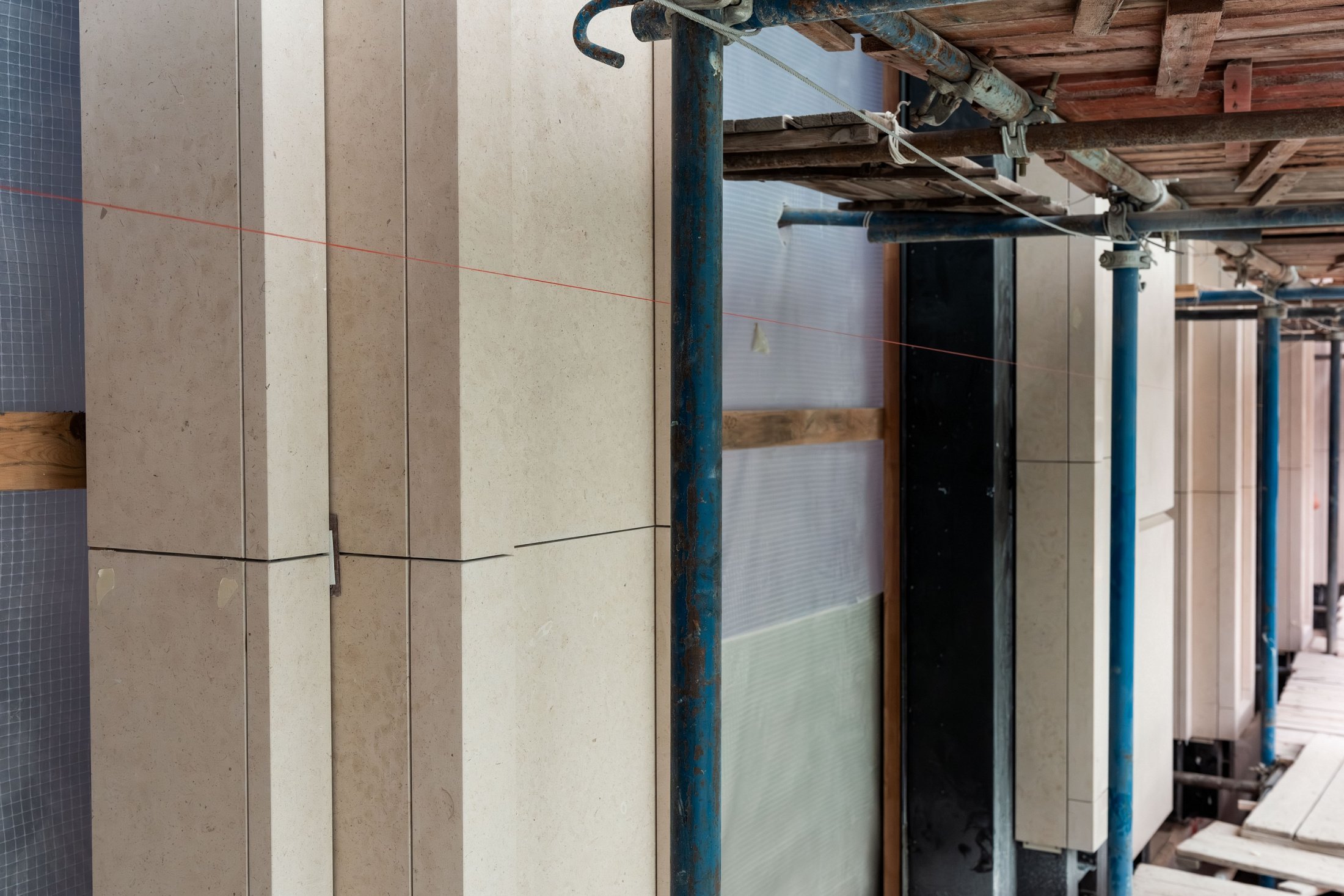

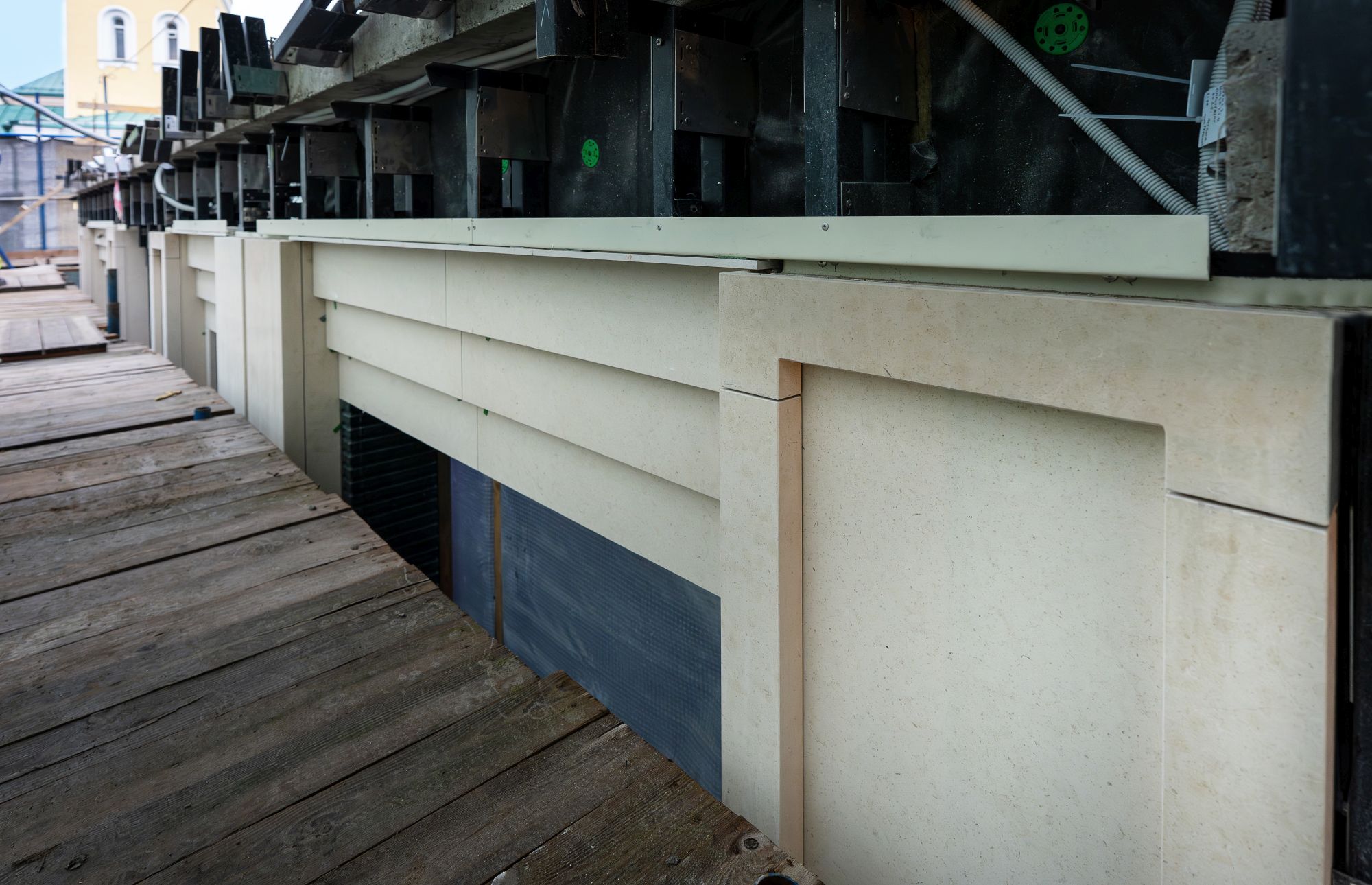

- In January, premium materials and design solutions for facades and windows were tested - the architectural fragment of the facade was ready by 85%.
- The excavation was developed by 40%.
- Installation of the spacer system was completed by 40% - to support the excavation.
December 2023
- Installation of a strapping beam was completed by 100% - a structure to strengthen the perimeter of the excavation.
- Installation of the water treatment system was completed by 100%.
- The excavation was developed by 20%.
- Installation of the spacer system was completed by 15% - it also supports the excavation.
November 2023
- Development of the excavation was commenced.
- Cementation of soils was completed by 100% and installation of a strapping beam to strengthen the perimeter of the excavation was completed by 76%.
- Installation of the spacer system was commenced - it also supports the excavation.
October 2023
- Installation of the "wall in the ground" was completed by 100% - it is a stable structure enclosing the excavation.
- Installation of a strapping beam was completed by 50%, which will connect the "wall in the ground" along the perimeter and add integrity to the structure.
- Works on jet piles were completed - they help to close the contour of the future underground part of the building.
- Cementation of soils to strengthen the perimeter of the excavation was completed by 95%.
September 2023

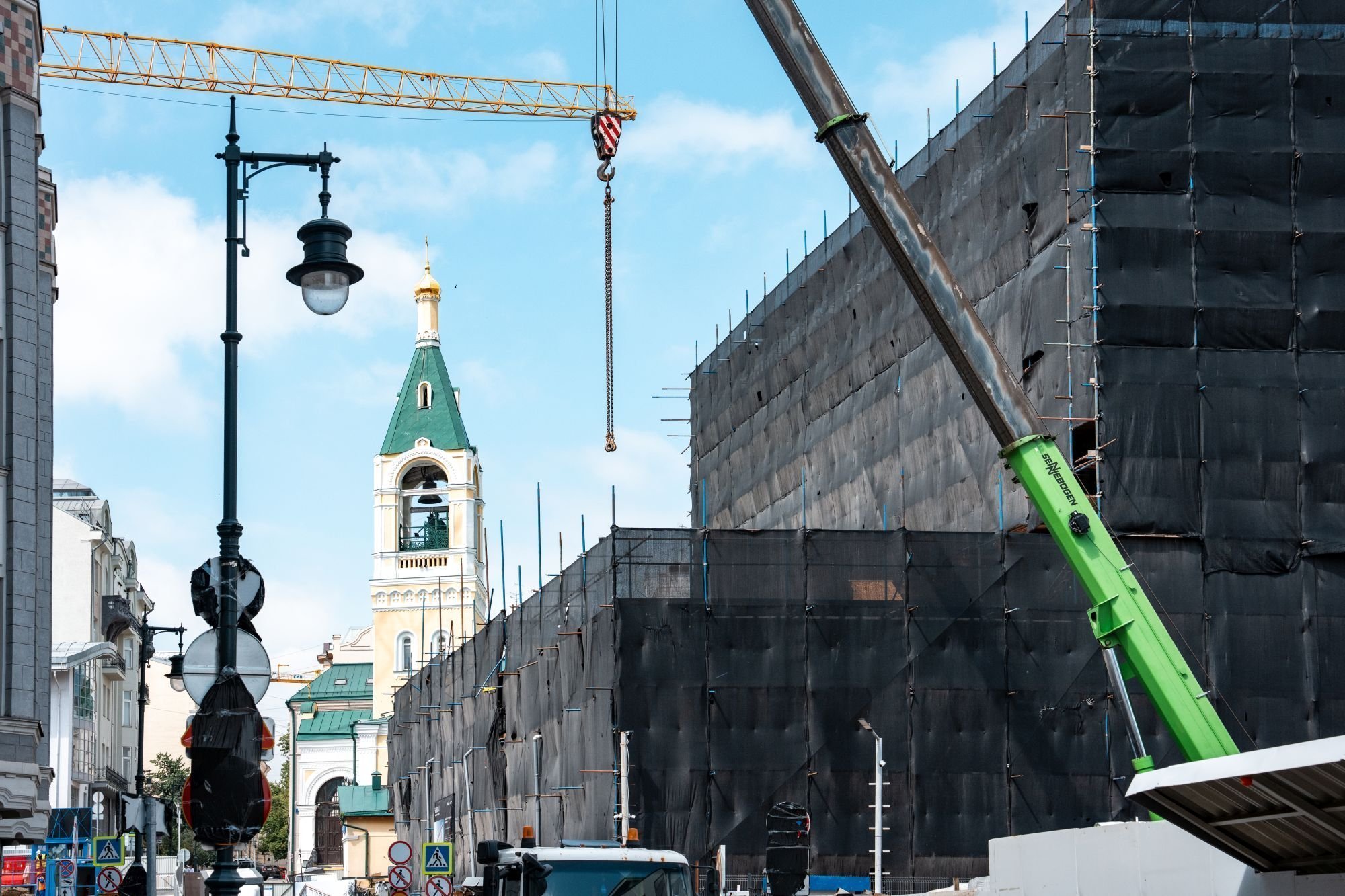

- Dismantling of all buildings was completed while preserving the historical part of the facade.
- Metal spatial trusses were installed - they are necessary to strengthen the wall.
- Installation of the «wall in the ground» was completed by 70% and cementation of soils to strengthen the perimeter of the excavation was commenced.
August 2023

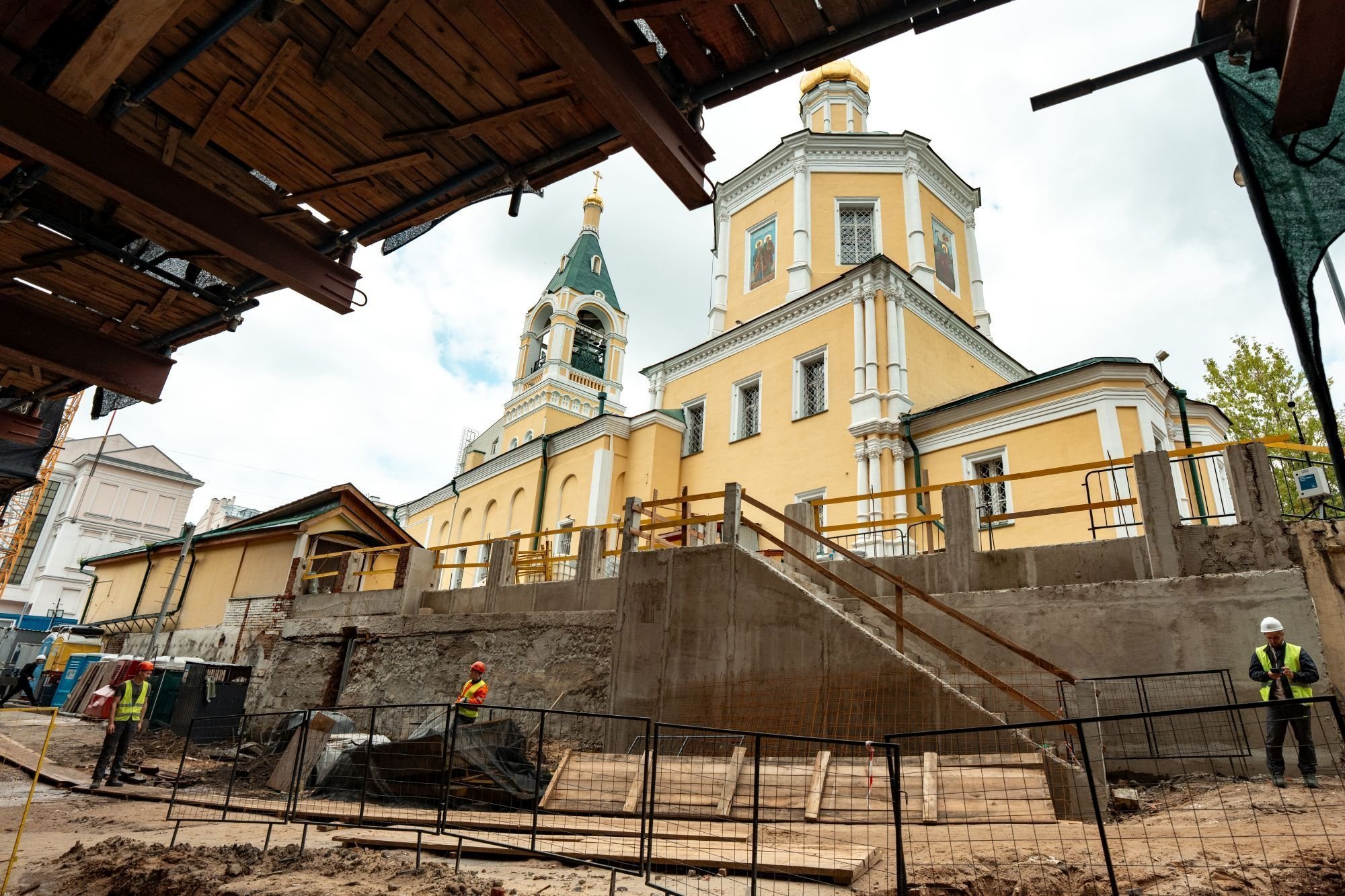

- Installation of a base plate to strengthen the historical part of the facade was completed.
- Installation of metal spatial trusses was completed by 90% - this is the final stage to strengthen the historical wall of the house.
- 75% of the old buildings were dismantled.
- Installation of the «wall in the ground» was completed by 50%.
July 2023
- Installation of the «wall in the ground» was completed by 25%, which allows to strengthen the walls of the excavation and in the future arrange a permanent foundation of the building.
- Installation of a base plate to strengthen the historical part of the façade was completed by 60%.
- Production of all metal spatial trusses to enhance the historical part of the façade was completed - now it is reliably protected by a metal cage.
- Cementation of soils for the future development of the excavation was commenced.
Июнь 2023
- Смонтировали все ограждения на строительной площадке;
- Завершили работы по устройству буросекущих свай;
- Приступили к созданию опорной плиты для усиления исторической части фасада;
- Выполнили на 60% форшахту — железобетонное ограждение, обеспечивающее проектную точность будущих стен;
Май 2023
- Завершили демонтажные работы на 50%;
- Установили ограждение на 80%;
- Завершили первый этап усиления исторической части фасада: весь фасад взят в металлообойму;
- Завершили работы по устройству буросекущих и буронабивных свай на 70%, по которым будет проводиться второй этап усиления исторической части фасада, а именно создание опорной плиты;
- Начали подготовительные работы по устройству стены в грунте.
Октябрь 2024
Июнь 2024
Март 2024
Ноябрь 2023
Август 2023
